PP雨水收集模块怎么施工?从基坑到回填的流程与交接

PP雨水收集模块施工按资料会审、基坑防渗、模块管井、回填调试四个阶段推进。本文逐段列出交接重点与需形成的记录,说明垫层复核、试焊留样、半尺寸补齐、回填观察与资料归档的做法,并回答垫层、卡扣、回填时机与方案边界四个常见问题,供开工前对齐工序使用。
本文目录

    直接回答:PP模块施工应按“资料会审—基坑基础—防渗—模块与管井—包覆保护—回填—设备调试—资料移交”推进。流程可以复用,尺寸偏差、垫层、膜材、焊接、回填和试验参数不能脱离项目图纸统一套用。本文把全流程拆成四个阶段,逐段列出交接重点与需要形成的记录,供施工、采购和监理各方在开工前对齐工序。

    一、开工前先完成资料和界面交接

    核对总平面、池体排布、剖面、地勘、地下水、上部荷载、进出水标高、设备材料表和施工责任。明确土建、模块、防渗、管路、设备、临电、吊装、降水和回填由谁负责。资料不一致时先形成问题清单,不能边安装边猜尺寸。会审结束后把问题逐条闭环,图纸改版要确认版本号再下发,避免现场拿着旧版施工。进场前还要确认运输道路、堆放场地、临水临电和吊装作业面,这些条件不落实,模块到场后只能二次搬运,既费工也容易磕碰。

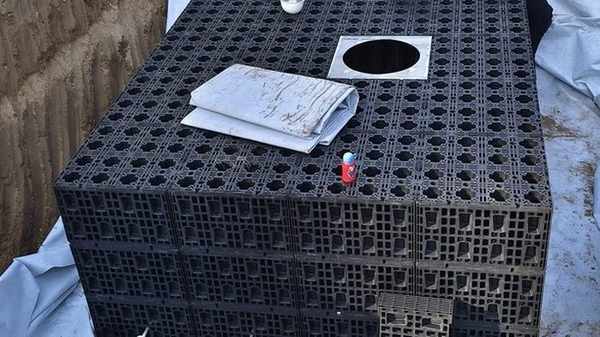

    PP雨水收集模块施工排布与标高核对
    模块进场前应核对排布、标高、管口和施工界面。

    二、基坑、基础和防渗按专业文件验收

    基坑支护、放坡、降水和周边监测属于专项工程,应依据地勘、基坑方案和现场条件实施。基础交接时核对轴线、尺寸、标高、平整、强度、排水和尖锐物清理。发现积水、软弱区或高差时,由相关单位确认处理后再铺设防渗系统。垫层材料与厚度虽由设计定,但现场要复核的是平整度和密实度,局部软弱或超挖回填不到位,模块铺上去会出现局部悬空,具体核对口径可参照碎石垫层厚度的确定方法。

    膜布材料、铺设层次、搭接、焊接和节点按图纸及厂家资料执行。正式焊接前试焊,穿管、检查井、转角和收口单独验收,完成检测与修补记录后再进入模块安装。试焊样本要留样编号,与正式焊缝一一对应,出现问题才能追溯到当班当机。

    三、模块排布、连接和管井同步核对

    模块按排布图分区、分层安装,核对规格、方向、层数、连接件和边界尺寸。安装中持续检查整体平整、连接到位和通道位置,不以“听到卡扣声”代替检查。进水、溢流、排空、通气各类管口,连同检查井和设备接口,都要与模块排布同步复核,避免碰到立柱或挤占检修空间。池体边角用半尺寸模块补齐,取水口和管口位置避开卡扣受力面;层高带来的水位分级,也要和设备取水标高对上。半尺寸模块的数量应在排布图阶段就算清,现场现裁现拼会影响整体强度和工期。

    阶段交接重点形成记录
    基础轴线、标高、平整和排水基础验收
    防渗材料、焊缝、节点和保护隐蔽验收
    模块规格、数量、排布和连接安装检查
    管井位置、标高、密封和检修管井复核
    回填材料、分层、顺序和成品保护回填记录

    四、包覆、回填和设备调试不能抢工序

    模块安装完成后检查池体外形、管井接口和膜布包覆,确认保护措施后再回填。回填材料、每层厚度、压实方式、机械距离和检测要求按设计及施工方案执行;池体周边应保持受力相对均衡,禁止未经确认的单侧集中堆载。回填过程同步观察池体位移和井周高差,发现异常先停工复核,而不是压完再说。

    设备安装后按系统用途测试液位、水泵、控制、过滤、消毒、溢流和排空。没有配置的功能不得写入验收结论。竣工图、材料批次资料、隐蔽与调试记录、问题整改情况以及维护说明,在移交时逐项清点。资料按阶段归档,验收时就不用回头补记录。

    施工前可参考安装前现场交接清单、模块安装验收要点和雨水收集系统在线预估工具。

    回填或使用阶段出现沉降、井周下陷和局部不平时,可按PP模块蓄水池回填后沉降原因核对基层、材料、分层、地下水和上部荷载。需要按项目整理施工交接清单或停检点核对表时,可通过联系页提交项目信息,按阶段逐项对齐。

    常见问题

    Q1:模块施工能使用统一垫层厚度吗?

    不能,基础构造和参数应按项目设计及地基条件确定。

    Q2:卡扣到位就代表安装合格吗?

    不代表,还要核对排布、整体平整、连接、管井和成品保护。

    Q3:模块装完可以立即回填吗?

    应先完成包覆、防渗节点、管井和隐蔽验收,并确认回填条件。

    Q4:本文能代替施工方案吗?

    不能。本文用于流程核对,基坑、结构、防渗和施工参数以正式项目文件为准。

    延伸阅读

    补充说明(范围与依据):本文为PP模块施工流程类说明,覆盖资料交接、基础防渗、模块管井与回填调试各阶段;具体项目的工序划分、技术参数与验收结论,以项目设计文件、地勘成果及审查通过的施工图为准。
