地面雨水一体机安装前要核对什么?基础、管口、电源与调试接口

地面雨水一体机或柜式设备到场前,不能只确认摆放位置。本文从基础与排水、进出水管口、供电接地、液位控制、检修空间和调试交接说明核对顺序,并区分设备供应、土建、机电和现场安装责任。
本文目录

    直接回答:地面雨水一体机或柜式雨水设备到场前,至少要把基础位置、进出水管口、检修排水、供电接地、液位信号和调试责任六类接口确认清楚。设备能放到现场,不等于已经具备安装条件;管口方向、标高、电源和控制信号只要有一项没有对应,后续就可能出现反复改管、重新开孔或无法联动调试。

    先分清两种形式

    有些项目设置独立设备房,把水泵、过滤、消毒和控制柜分开布置;有些项目采用柜式地面一体机,把部分处理和控制单元集成在设备柜内。两种形式占地和检修方式不同,但都要在安装前完成水路、电气、排水和责任界面的交接,不能只按设备外形尺寸留一个位置。

    一、设备到场前先锁定系统图和供货边界

    地面一体机位于PP模块蓄水池与末端回用之间,通常承接提升、过滤、消毒、补水或控制中的部分功能。具体包含哪些单元,取决于回用用途、目标水质、设备清单和项目设计,不能根据“一体机”三个字默认所有功能都已包含。

    安装前应统一当前版本的系统图、设备清单、产品接口图和现场平面图,并明确设备本体、阀门管件、电缆、液位元件、基础、套管、排水和调试分别由谁提供或施工。河北丘岳环保可结合模块池、配套设备和现场安装范围提供接口资料与项目配合,最终责任以图纸、报价清单和合同约定为准。

    二、基础、位置和排水条件怎么交接

    交接对象现场核对内容未确认时的影响
    设备基础位置、完成面、承载与固定条件是否符合设备资料和设计要求设备无法稳定就位,后续接管位置偏移
    运输通道车辆、吊装或搬运路径,门洞、转弯和临时堆放条件设备到场后无法进入安装位置
    检修排水冲洗、泄漏和维护排水去向,周边是否存在长期积水风险维护时无处排水,电气区域可能受潮
    环境条件防雨、通风、照明、防护和设备允许的安装环境设备寿命、运行和维护条件不明确

    柜式设备虽然占地较集中,也要为开门、拆装过滤单元、检查阀门和更换部件留下操作条件。独立设备房则还要把设备搬运路线、排水沟或地漏、电缆路径和通风条件一起纳入交接。具体尺寸不使用其他项目经验值套用,应根据设备资料和现场设计确定。

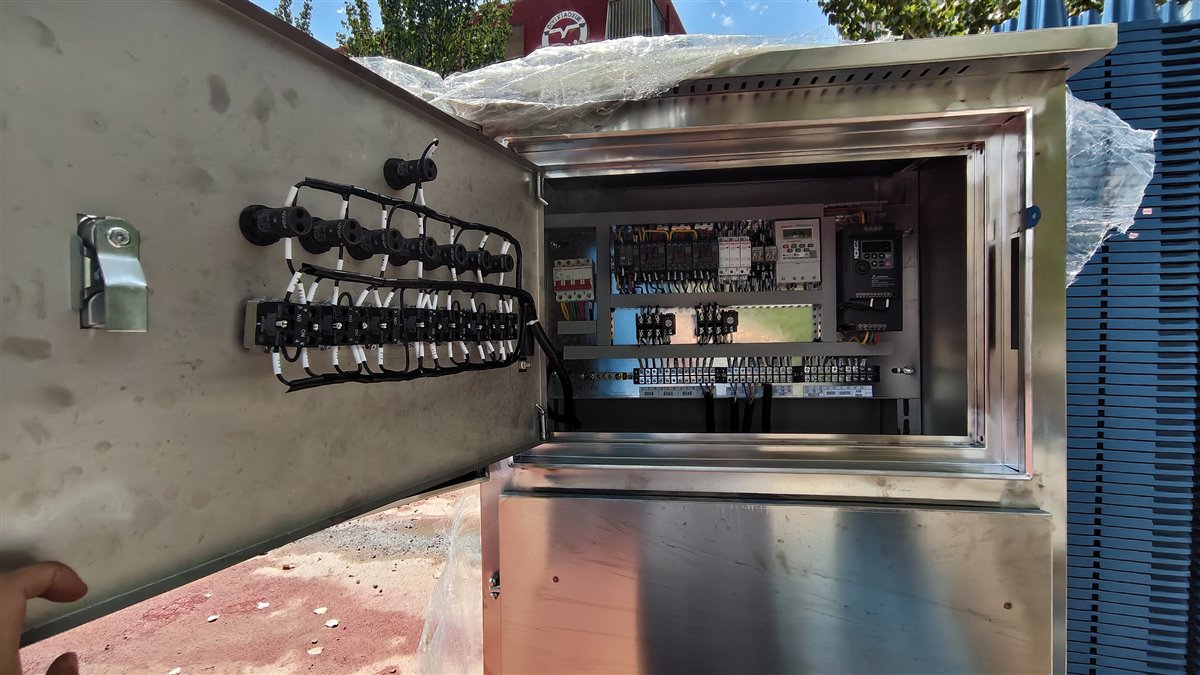

    地面雨水一体机电气控制柜内部实拍
    地面柜式雨水设备的电气控制部分实拍。设备安装位置不仅要能放下柜体,还要满足开门、检查、接线和后续维护条件。

    三、进出水管口不能只核对管径

    设备接管前,应把PP模块蓄水池出水、回用供水、反冲洗、排空、补水和必要的回流接口放到同一张关系图中。每个管口至少要核对用途、方向、标高、连接形式、阀门位置和责任范围,不能等设备固定后再临时寻找最近的管线连接。

    现场常见的问题并不是“少了一根管”,而是同一接口被不同单位理解成不同用途。例如池体侧按回用出水预留,设备侧却按反冲洗来水准备;或者管口能够连接,但阀门、过滤单元和检修拆装空间互相冲突。出现这种情况时,应先回到系统图和设备接口资料核对,不宜用增加弯头或临时软管代替正式调整。

    四、供电、接地和液位信号如何核对

    雨水一体机的供电条件要根据实际设备清单确认,不能只看控制柜是否已经装好。安装前应由项目电气责任方核对供电、保护、接地、电缆路径和现场环境,并确认哪些信号来自蓄水池、清水池或设备内部。

    接口类别需要确认的问题主要责任边界
    动力电源实际设备清单、供电条件和电缆到位节点是否一致按电气设计、设备资料和合同范围确认
    液位信号信号来自哪个池体,用于显示、启停、补水还是报警设计、设备供应和现场机电共同核对
    设备联动水泵、过滤、消毒、补水和阀门需要怎样配合控制逻辑按项目功能和调试方案确认
    故障反馈哪些状态需要本地显示,哪些需要接入上位管理系统根据项目管理需求和通讯条件确定

    控制柜内有端子和控制元件,不代表现场信号已经接通。液位点位、线缆编号、设备方向和控制逻辑需要逐项对应,具体接线和调试应由具备相应能力的人员依据图纸、设备资料和项目安全制度实施。

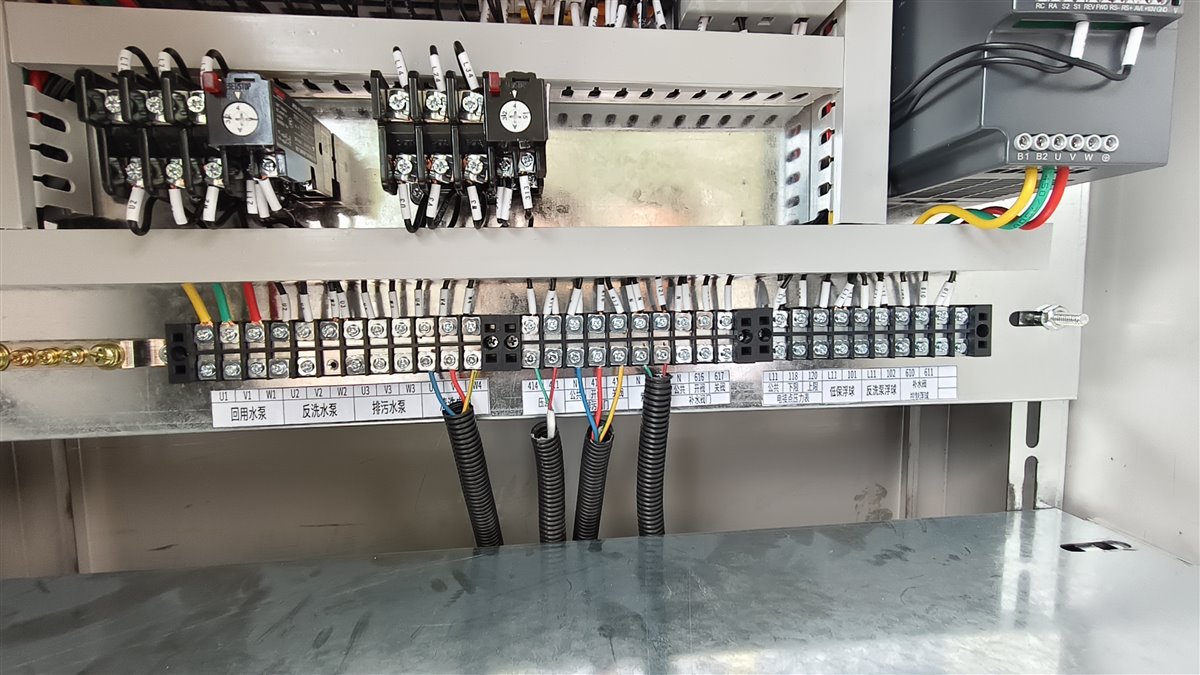

    雨水一体机控制柜端子与水泵控制接口实拍
    控制柜端子和水泵控制接口实拍。现场交接应核对端子标识、线缆去向和设备功能,照片中的配置只对应该设备,不能作为其他项目的通用接线方案。

    五、为什么要在固定设备前确认检修条件

    设备固定、开孔和接管属于较难返工的节点。在此之前,应模拟控制柜开门、过滤单元检查、阀门操作、部件拆装和人员通行。若柜门被墙体或管道挡住,过滤器拆卸方向没有空间,或者排污口正对电气区域,即使设备能够运行,后续维护也会受到影响。

    柜式一体机还要区分操作面和接管面。安装位置应让日常观察、手动操作和检修入口保持可达,同时避免把设备长期放在可能积水、受撞击或不便搬运的位置。具体防护等级和环境条件以设备资料及项目设计为准。

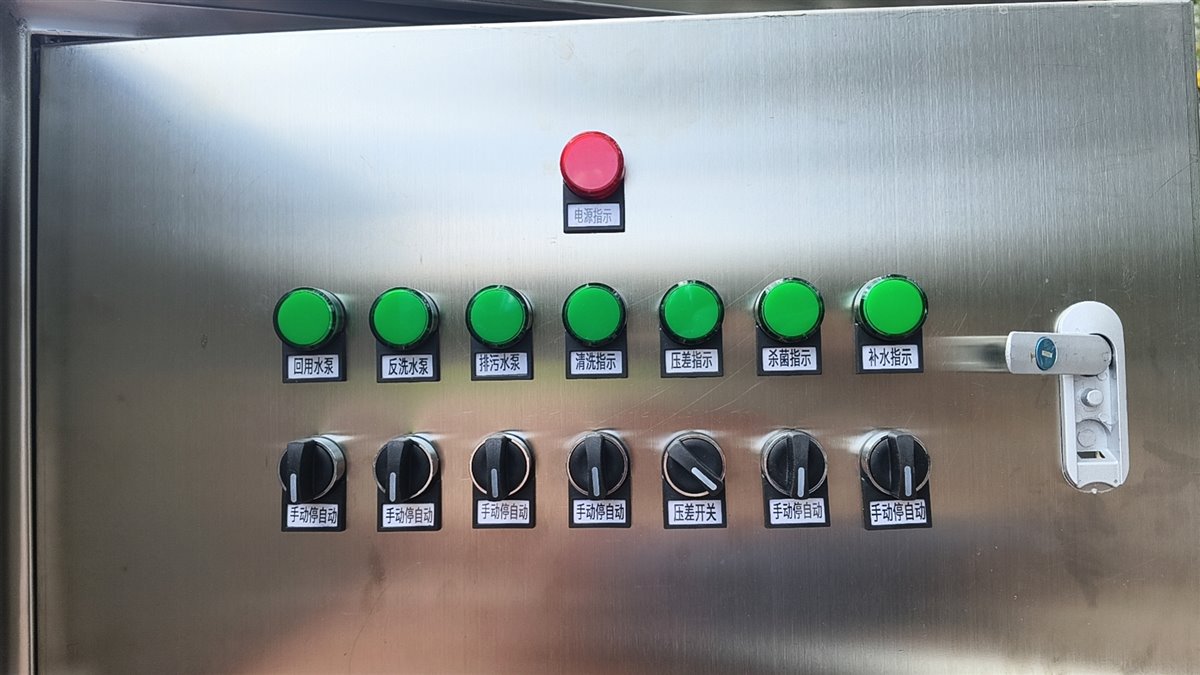

    地面雨水一体机水泵过滤消毒与补水控制面板实拍
    设备控制面板可显示不同功能单元的运行状态。按钮名称不等于现场已完成联动,正式启用前仍需按项目调试程序逐项验证。

    六、安装前、接管前和调试前三次交接

    节点重点确认建议形成的记录
    设备安装前图纸版本、基础、运输路径、设备清单和责任范围现场交接单、基础照片、设备到货记录
    固定接管前管口用途、方向、标高、阀门、排水和检修空间接口核对表、管线标识、变更确认
    通电调试前供电接地、液位信号、设备方向、阀门状态和末端用水条件调试方案、点位表、单机与联动记录

    三次交接解决的问题不同。设备安装前确认“能不能进场和就位”,接管前确认“能不能正确连接和维护”,调试前确认“能不能按设计逻辑运行”。不能用一次到货签收代替全部交接。

    七、五个容易返工的现场问题

    1. 设备先到,基础和通道未完成:设备只能临时存放,搬运和成品保护责任不清。
    2. 管线只看能否接上:没有核对用途、方向和检修拆装,后期反复改管。
    3. 控制柜到场才确认供电:设备清单、设计条件和现场电源没有提前对应。
    4. 液位点位只有名称没有逻辑:无法确认哪个水位触发哪台设备或报警。
    5. 单机启动就当作系统完成:水泵能转、指示灯能亮,不代表过滤、补水、液位和末端回用已经联动。

    八、常见问题

    1. 地面一体机和独立设备间是一回事吗?

    不是完全相同。独立设备间通常把多台设备分开布置,柜式一体机则把部分处理和控制单元集成在柜体内。两者都需要核对水路、电气、排水和检修条件,但基础、占地和维护方式不同。

    2. 设备到场后再确定管口位置可以吗?

    不建议。设备接口、池体管口和现场管线应在固定设备前完成核对,否则容易出现方向、标高或用途不一致。

    3. 控制柜接通电源后是否就能使用?

    不能这样判断。还要完成水泵、液位、阀门、过滤消毒单元和末端用水条件的单机及联动调试。

    4. 设备周围需要留多少检修空间?

    没有适用于所有设备的统一数值。应根据柜门开启、过滤单元拆装、阀门操作、部件搬运和设备资料确定。

    5. 丘岳环保可以配合哪些接口资料?

    可根据实际供货范围提供模块、配套设备、管口和控制相关资料,并参与现场接口核对。土建、电气设计、正式审图和项目安全管理仍由相应责任主体承担。

    九、延伸阅读

    本文由河北丘岳环保科技有限公司整理,用于地面雨水设备安装前的资料与接口核对,不替代项目设计文件、电气施工图、设备说明书和具备相应能力单位的正式调试。
