直接回答:PP模块蓄水池的回填,关键不在“选哪种土”,而在顺序:模块拼装、防渗包覆和隐蔽验收完成后,先回填模块正上方,再逐步回填四周。模块竖向受压能力通常强于未形成约束时承受的单侧挤压,顶部长期无约束时先从侧面集中堆土,侧向土压力会把模块挤压上拱、发生变形——这类问题在实际项目里出现过。顶部分层做好保护层之后,四周再对称分层推进;覆土达到设计和方案要求前,重型机械不得在池体正上方行走碾压。

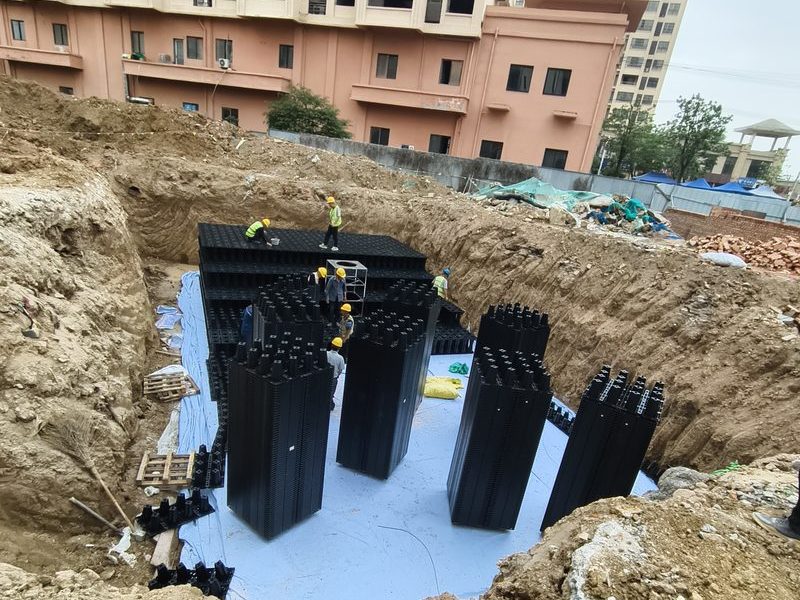

一、回填前要具备的条件
回填不是拼完模块就能动的工序。开始前应确认三件事:一是模块阵列拼装完成,池体外形、卡扣连接、管井接口检查合格;二是防渗层包覆完成并通过隐蔽验收,焊缝、收口和管口部位都检查过,图纸标注挤塑板保护层的,也应在回填前铺设到位——挤塑板的作用是隔离回填料,防止土工布被碎石割破;三是回填材料、小型机具和人员安排已落实,回填顺序和禁止事项已向土建施工队交底。
隐蔽验收没做完就抢回填,是最不划算的一种抢工期:事后发现防渗层损伤,只能把填上的土再挖开,返工量远大于省下的那几天。
二、先顶部、后四周:顺序错了会出什么问题
包覆和检查完成后,回填应先处理模块正上方,再逐步回填四周,不要只先填两侧或四周、让顶部长期处于无约束状态。
道理在受力方式上。模块竖向受压能力通常强于单侧挤压:顶部有回填层压住时,整个阵列形成竖向约束,侧向受力有东西顶着;反过来,顶部空着、先从侧面集中堆土,侧向土压力会推动模块相互挤压,整体上移、向上拱起甚至变形。丘岳既有项目中,就出现过先回填四周、顶部未及时回填,模块受挤压后向上拱起变形的情况。
常见的误解是“两侧对称填就没问题”。对称回填解决的是左右受力平衡,解决不了顶部无约束的问题:两侧越填越高,模块顶上始终是空的,挤压变形的风险一直在。顺序上先顶后侧,与后面四周对称分层,是先后关系,不冲突。
三、顶部保护层怎么铺
先在模块正上方铺设约20cm中砂或细土。这一层的主要作用是保护土工布:回填料不直接接触膜面,降低落料冲击、尖锐杂物划伤或刺破土工布的风险。保护层上方再回填约20-30cm原土,之后按施工方案逐层向上。
需要说明的是,上述20cm和20-30cm是河北丘岳环保的现场经验值,用于项目交底参考,不能脱离项目条件写成全国统一规范或强制验收参数。具体材料、厚度、分层方式和压实要求,以项目图纸和专项施工方案为准。
对顶部和四周回填稳定性不放心时,可以结合池体防渗完成情况、地下水条件和专项施工方案,在中砂层相关施工阶段配合注水,辅助稳定池体和回填过程。注水不是所有项目的统一强制步骤:注水时机、水位、速度、持续时间和排水安排,应由项目技术负责人结合抗浮、防渗和现场安全条件确定,不能凭经验固定套用。
四、四周回填:分层与高差控制
顶部保护层完成并形成约束后,四周按施工方案对称、分层推进。这一段要控制的就两件事:一是别让某一侧明显先填、堆出高差,单侧集中堆土会让池体重新承受不均衡的侧向力;二是每层填多厚、怎么压实,按方案执行,不要超厚抢层。
落料方式上,回填料不得直接冲击防渗膜和模块顶面,土料里的砖块、石块等尖锐杂物应剔除。基坑出现积水时先排水,基面符合条件后再继续;含水率明显偏高的土料,按方案处理后再用。
五、机械与压实的边界
初期覆土厚度和结构保护条件未达到设计及施工方案要求前,禁止大型挖掘机、推土机、压路机等重型机械直接在模块池正上方行走、碾压或集中堆载。这一条要写进对土建施工队的交底里,并且在现场交底记录中留痕——回填阶段干活的多是土建的人,模块厂的技术员只能提示,约束力来自交底记录本身。
作业方式上,优先采用人工回填或满足现场荷载控制要求的小型挖掘机;压实可采用人工打夯机等小型设备分层进行。离模块越近,设备越要轻;设备类型、行走位置、每层厚度和压实要求,仍须服从图纸、专项方案及现场技术交底。压实是否合格、用什么指标衡量,按设计文件执行,本文不给出可以照抄的统一数值——不同项目上方用途不同,绿化、停车和行车道路对回填的要求差别很大。
六、回填材料的定性要求
材料选择的原则很简单:能压实、不伤膜、沉降小。具体到常用材料:
| 材料 | 通常做法 | 注意点 |
|---|---|---|
| 中砂、细土 | 顶部第一层保护层的常用材料 | 作用是保护土工布,厚度按方案确定 |
| 基坑开挖原土 | 剔除杂物后可用于上部回填 | 含淤泥、腐殖质、冻块或大块尖锐物的不得使用 |
| 碎石类材料 | 部分项目用于四周或上层回填 | 棱角尖锐,不得直接接触土工布,粒径按方案控制 |
| 淤泥质土、腐殖土、冻土、建筑垃圾 | 禁用 | 压实性差、易沉降,或可能损伤防渗层 |
各项目对粒径、含泥量等指标的要求不同,应以设计文件和施工方案为准。网上流传的“统一回填参数表”看着整齐,脱离项目条件照抄,出了问题找不到依据。
常见问题
1. 回填可以直接用基坑挖出来的原土吗?
满足设计要求就可以用。判断标准是:剔除砖石杂物,不含淤泥质土、腐殖土、冻块,含水率适中能压实。基坑原土多数含水率偏高或杂质偏多,是否可用要现场判断,不满足时换填或外购砂砾料。模块正上方第一层保护层,建议按方案用中砂或细土,不要直接用原土压在膜面上。
2. 覆土到多厚才能让重型机械上池顶?
以设计和专项方案给出的覆土厚度与保护条件为准,没达到之前,挖掘机、推土机、压路机不得在池体正上方行走、碾压或堆载。达到要求后,行走路线和临时堆载也按方案核定。过早让重型机械进入,是模块结构受损的常见原因,返工代价远大于等几天。
3. 先填顶部和两侧对称回填,到底听哪个?
两个都对,是先后关系。先填顶部是为了让模块尽早形成竖向约束,避免侧向挤压把阵列顶得拱起变形;顶部保护层完成之后,四周回填仍然要对称分层、控制高差。把“对称回填”理解成“先填两侧也算对称”,恰恰是出问题的做法。
4. 回填时需要往池体里注水吗?
不是统一强制步骤。对回填稳定性不放心时,可结合防渗完成情况、地下水条件和专项方案,在中砂层相关施工阶段配合注水辅助稳定;是否注水、何时注、注多少,由项目技术负责人结合抗浮和防渗条件确定,不能凭经验固定套用。
延伸阅读
- PP雨水收集模块怎么施工?从基坑到回填的流程与交接
- PP模块蓄水池回填后为什么沉降?原因排查与施工交接
- PP雨水收集模块承重多少?四种规格与荷载核对
- PP雨水收集模块四种规格怎么选?承重、排布与项目复核清单
- PP雨水收集模块800×800×250mm规格参数与配套说明
河北丘岳环保科技有限公司整理,用于项目前期资料核对与施工交底参考,不替代项目设计文件和具备资质单位的正式复核。回填顺序、材料、分层与压实参数应以项目所在地设计图纸、专项施工方案及现场核验结果为准。
