河北丘岳环保科技有限公司工程咨询:15030809859
当前位置:首页 >> 技术中心 > PP模块蓄水池顶板怎么做?从荷载、检修口到回填保护逐项核对

PP模块蓄水池顶板怎么做?从荷载、检修口到回填保护逐项核对

PP模块蓄水池顶板要同时解决四件事:把上部荷载安全传到池体、封住池顶、处理检修口与管路收口、为覆土和地面恢复提供作业面。上方是草坪、停车位还是消防车道,做法完全不同;管口预留和井筒位置要在顶板方案里一次谈清,厚度、配筋与允许荷载以项目设计图纸和结构计算为准。
本文目录

    直接回答:PP模块蓄水池的顶板,要同时解决四件事:把上部荷载安全传到池体结构、封住池顶、把检修口和各类管道收口处理干净、为覆土和地面恢复提供作业面。它不是简单地盖一层混凝土——同一块顶板,上面是草坪、停车位还是消防车道,做法完全不同;具体厚度、配筋、混凝土等级和允许荷载,必须由项目设计图纸和结构计算确定,没有可全国通用的参数表。

    一、顶板要同时解决四件事

    很多项目把顶板理解成「把池子盖住」,结果施工阶段才发现问题:管口没预留、检修口和铺装冲突、覆土做完才发现标高不对。职责拆开看共四条:承载,上方是绿化还是行车,荷载差一个量级,结构形式随之改变;封闭,模块顶部是一排排开口,没有覆盖层人员和杂物会直接落进池内;收口,检修口和各类管道都要穿过顶板,每处穿越都要当薄弱点处理;作业面,覆土、铺装、种植都在顶板完成之后进行,顶面标高决定后续工序能否推进。

    这四条还会互相牵制——检修口做大了可能削弱局部受力,覆土加厚就增加顶板荷载,顶板方案要在设计阶段一次谈清。

    二、从模块顶层到地面,每一层各管什么

    顶板不是孤立构件,而是从模块往上到地面这一整叠构造中的一层。把顺序理清,才知道每层的责任边界。

    层次主要作用核对要点
    模块顶层池体承压面,把上部荷载分散传递到模块区顶层模块排布是否连续、有无缺格;规格与承重口径是否与图纸一致
    保护层隔开模块与防渗层,避免尖角顶破材料材料类型、铺设平整度、搭接与固定方式
    防渗层包住整个池体,阻止池水外渗和地下水内渗焊缝与收口质量、管口与检修口处的密封处理
    顶板或承重构造承受上部荷载并向下传递,形成封闭面结构形式、支座条件、与侧墙的连接、留洞位置
    覆土与地面恢复压重抗浮、满足种植或铺装需求、恢复场地功能覆土厚度上下限、压实方式、排水与检修口找平

    这五层里,模块、保护层和防渗层属于池体构成,顶板、覆土和地面恢复与土建做法相关。

    PP模块不同规格可能有对应的检测承重口径,例如部分规格涉及40T/m²或45T/m²,但这只是模块单规格的检测口径,不等于顶板允许荷载、覆土荷载或整池结构荷载。项目承载能力仍以设计文件、结构计算和现场条件为准。

    三、上部用途不同,顶板做法不能互相套用

    这是顶板环节最容易出错的地方:拿一个项目的做法去套另一个项目。下表把常见的五类上方用途拆开,列清各自需要什么资料、哪些结论不能搬过来。

    池顶上方用途需要核对的资料不能直接套用的结论
    绿化、草坪覆土厚度与种植荷载、植物根系深度、顶面排水坡度「绿化上面不用做结构」——覆土自重和检修口局部荷载仍要核算
    人行步道、广场铺装铺装层荷载、检修口与铺装的标高关系、收边收口做法「步行荷载小、随便做」——检修口盖板与铺装面必须找平
    停车场车辆轴载与轮载、停车位排布、结构层与防水收口「按消防车道做法套」——停车与行车的荷载分布和通行频率不同
    消防通道、行车道设计荷载等级、结构计算书、压实与检测要求「和停车场一样」——重型车辆荷载不能与小客车混为一谈
    设备基础或构筑物设备自重与振动、基础反力、沉降控制、检修通道「顶板能放就行」——设备基础需独立核算并复核局部受力
    PP模块蓄水池顶部保护层与管口预留施工现场

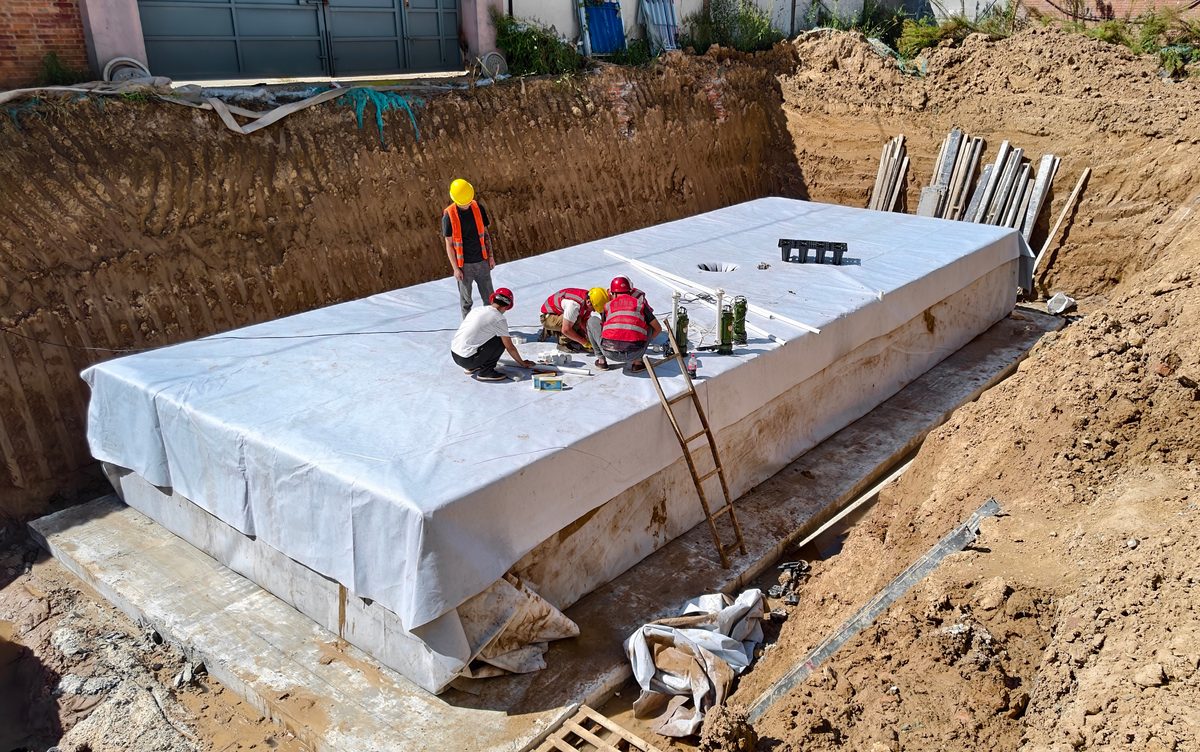

    顶板施工前的池顶作业面:保护层已铺开,管口在顶面预留出头——预留位置必须在结构施工之前定好,做完顶板再改代价很大

    表里最后一列不是判定对错,而是提示这些结论需要在自己的项目资料上重新验证。

    四、检修口与井筒:第一个要预留的开口

    检修口是顶板上最特殊的一个洞——它要长期存在,还要能承重、能密封、能防止人员坠落。位置要落在人员能安全到达、吊装搬运方便的地方,同时避开主受力区;井位还要和池体分区对应,池子大而只留一个口,远端区域既看不到也检修不到。井口数量、位置与分区,建议在图纸会审阶段和设计、运维一起定下来。

    PP模块池顶面排布与检修口预留孔洞

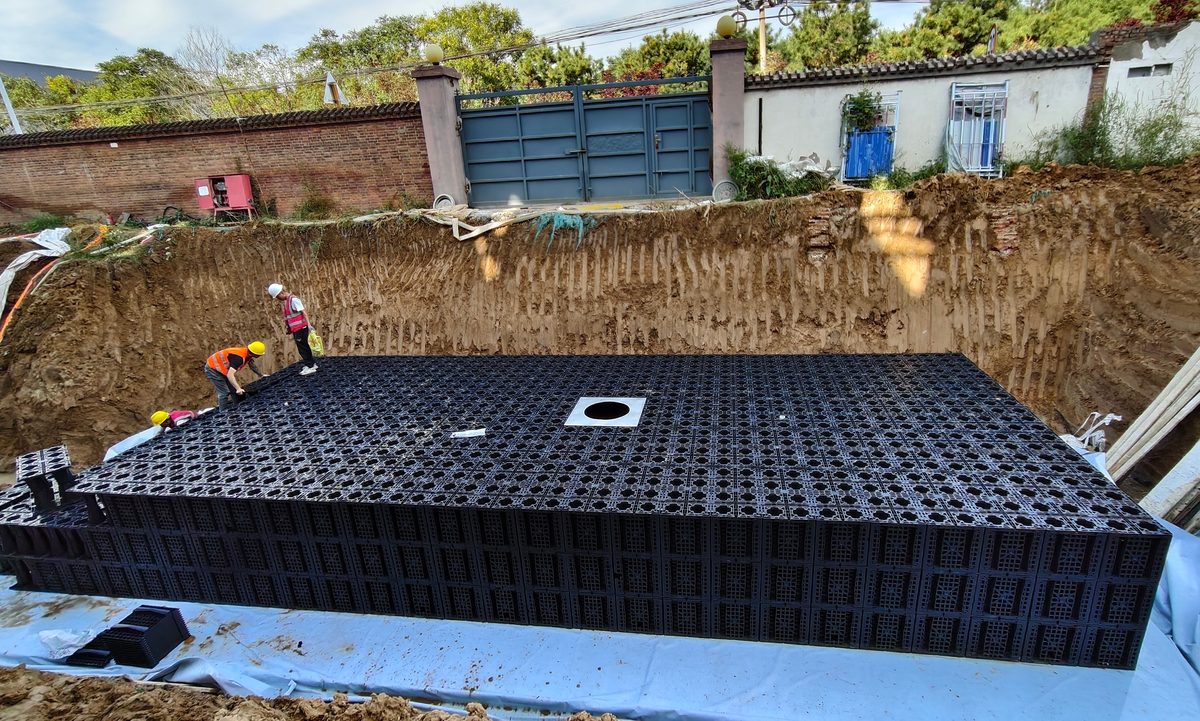

    模块顶面拼装完成、检修口位置已预留:池顶模块排布连续,留洞避开主要受力区,四周模块保持完整

    井筒从池顶通到地面或铺装面,中间要穿过保护层、防渗层、顶板、覆土和面层,每层穿越都要有对应的密封与收口措施,且不能破坏防渗层完整性;井筒与顶板交接处的加强处理按设计文件执行。盖板要满足所在区域的荷载要求,并具备防坠落和可开启条件;车行区域的检修口,盖板与周边铺装的标高、承载和防滑要求需单独核对。

    关于界面:检修口、井筒和盖板通常需要在土建、设备和模块供货清单中分别确认,不能默认包含,也不能默认排除。河北丘岳环保承担的具体配合范围,以项目合同、供货清单和施工界面确认文件为准。在这类节点上通常配合核对:井位不影响模块排布、留洞尺寸与模块规格对得上、收口不破坏防渗层连续性。

    五、管路穿越顶板:预留、套管与保护

    除检修口之外,池顶还可能有四类管道穿过:进水管、出水管或回用水管、溢流管、排空管。部分系统还需要通气管、液位计线缆或反冲洗管路。它们共同构成顶板上的第二组薄弱点。

    池顶保护层上预留出头的管口

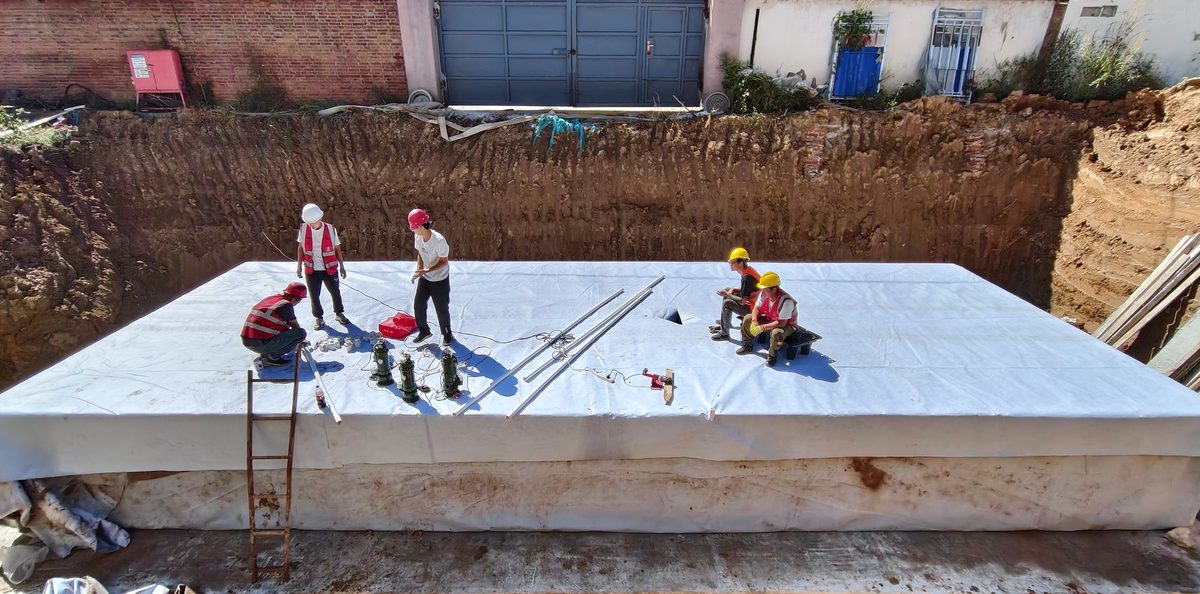

    保护层上预留出头的管口:管道位置在结构施工前定好、一次成型,避免顶板做完再后开孔破坏结构与防渗层

    管道穿越以预留优先。管道位置、管径和标高要在结构施工之前定好,一次成型,避免顶板做完再后开孔——后开孔既破坏结构整体性,也会让防渗层与防水收口的处理难度大幅上升。管道穿过顶板时通常需要设置套管或等效保护构造,把管道与混凝土、防渗层隔开,避免沉降、温度变形或振动造成剪切破坏;套管的形式、材质和密封做法按设计文件执行。

    通气管容易被忽略。蓄水池运行时池内气体会随水位变化进出,通气管要做到不被覆土和铺装封死,管口还要防止杂物和雨水进入,位置尽量避开人员密集和景观敏感区域。管路的功能划分、标高衔接和设备间连接属于另一层面的工作,可结合池体管路整体方案一起核对。

    六、覆土与地面恢复:顶板之上的收口

    覆土的作用不只是「把池子埋起来」。池体在空池工况下存在上浮风险,覆土自重是抗浮的重要来源,因此覆土有下限;土层本身有重量,覆得太厚又会增加模块和顶板负担,所以同时有上限。上下限与地下水位、抗浮工况、模块规格和顶板结构相关,属于结构计算内容,以项目设计文件为准。

    回填顺序应按设计文件和专项施工方案执行。涉及模块上方约束、四周对称回填、分层厚度和机械进入条件时,应由施工方案明确,不能仅凭本文顺序直接施工。机械作业边界同样按施工方案执行:在覆土厚度和结构保护条件达到设计及施工方案要求之前,大型机械不得直接从池顶行走、碾压或集中堆载,这一条要写进现场交底记录。

    地面恢复要接上三件事:排水坡向不能因顶面沉降而倒坡;检修口、通气管与铺装面要收得干净;种植土厚度要与植物选型匹配,深根系乔木种在池顶上方需要额外复核荷载和防水层保护。挤塑板等保护层隔在土工布与回填料之间,防止回填时被碎石划破。

    七、哪些事必须回到设计文件

    顶板是可以讲清方法、但不能给出通用数值的构件。以下结论只能由项目设计文件和结构计算给出:顶板的厚度、配筋、混凝土等级和结构形式;允许的上部荷载、覆土厚度范围和通行条件;留洞位置、尺寸与洞口加强做法;抗浮设计的工况与措施组合;穿顶板节点的防水防渗构造。

    河北丘岳环保科技有限公司在这类项目中的定位是供货与安装配合:模块及配套材料按实际供货清单整理合格证或检测报告;池顶排布、井位与管口位置配合核对;现场交底环节参与配合。顶板结构形式、荷载取值、抗浮计算和验收判定,由承担本项目设计的单位和参建各方按程序确定。

    常见问题

    顶板厚度一般做多少?

    没有通用数值。顶板厚度由上部荷载、跨度、支座条件和结构计算共同决定,绿化顶面和消防车道顶面不可能用同一个数字。以项目结构设计文件为准。

    池顶只做绿化,是不是就不用做顶板?

    不一定。部分项目可能采用其他承重或保护构造,但是否设置钢筋混凝土顶板,必须由结构设计、上部用途、荷载条件和施工方案共同确定,不能仅凭「上面做绿化」判断。

    检修口能不能等池体做完再开?

    不建议。后开洞会破坏结构整体性和防渗层连续性,收口处理难度明显上升。检修口位置、尺寸和井筒做法应在设计阶段定好,结构施工时一次预留成型。

    顶板做完多久可以覆土、多久能上车?

    覆土和通行的时机取决于结构材料强度增长、结构保护条件是否达到设计和施工方案要求。条件满足之前,重型机械不得直接从池顶通过;具体时间节点由施工方案确定。

    延伸阅读

    河北丘岳环保科技有限公司整理,用于项目前期构造核对与资料准备参考,不替代项目设计文件、结构计算和专项施工方案。顶板厚度、配筋、荷载取值、覆土范围及留洞做法,均以项目设计图纸、结构计算书和参建各方共同确认的文件为准。

    湿陷性黄土地区能做PP模块蓄水池吗?——地勘、防水与基础处理边界核对

    PP模块蓄水池回填时为什么要同步灌水?先核对抗浮、排水和回填顺序

    雨水收集池截污和弃流谁在前?按项目条件核对顺序、接口与维护边界
