项目概况:北京顺义智能装备标准化厂房项目共设置2座PP模块蓄水池,单池尺寸均为13×5×1.5m,单池容积97.5m³,合计约195m³。两座池体设备配置和安装工时相同,仅现场标高不同。丘岳环保负责PP模块、防渗系统、水泵、反冲洗管路及配套设备安装,不含砖墙、钢筋混凝土顶板和回填等土建内容。目前两座池子的丘岳安装范围均已完工并通过验收;1#已完成回填,2#已完成砖墙和顶板,等待土建回填。
一、两座池子为什么合并记录
这个项目不是把一座池体分成两个施工段,而是在同一厂区建设2座规格一致、设备分别独立配置的蓄水池。1#和2#的长、宽、高均为13×5×1.5m,按池体几何尺寸计算,每座97.5m³,两座合计195m³。两套池子的模块、泵组、防渗和管路工作量一致,施工时间也都是2天。
两座池子的主要区别在现场条件:标高不同,底板平整度也不同。1#底板较平整,模块排布和卡扣连接相对顺畅;2#底板存在局部高低差,安装过程中需要逐点检查和找平。因此本页用一个案例完整记录两座池子,既保留相同配置,也把不同作业面的处理方式说明清楚。
二、项目参数和责任边界
| 项目项 | 已确认内容 |
|---|---|
| 项目名称 | 北京顺义智能装备标准化厂房项目 |
| 项目地点 | 北京市顺义区厂区内 |
| 池体数量 | 2座,1#与2#分别独立配置 |
| 单池尺寸 | 13×5×1.5m |
| 蓄水规模 | 单池97.5m³,两池合计约195m³ |
| 丘岳施工范围 | 模块、防渗、泵组、反冲洗管路及配套设备安装 |
| 土建范围 | 37墙砖墙、钢筋混凝土顶板及回填,由土建单位实施 |
| 当前状态 | 两池安装验收完成;1#已回填,2#等待回填 |
本项目采用“设备安装与土建分工”的施工方式。丘岳进场前,土建作业面需要具备模块安装条件;丘岳完成池内模块、设备和管路后,再由土建继续砌筑砖墙、制作顶板并组织回填。案例中的2天工期只对应单座池子的丘岳安装范围,不等同于整个土建项目从开挖到回填的总工期。
三、每座池子的设备配置
两座池子的配套设施不是共用一套,而是每座池子各自配置一套。单套设备包含排空泵、反冲洗泵、回用泵各1台,三台泵参数相同,均为Q=15m³/h、H=15m、N=1.5kW;另配复合土工膜(两布一膜)、浮球液位计2台、外壳不锈钢电气控制柜1台、PP模块蓄水池1座、不锈钢雨水收集专用支架1个、地埋一体机1台,以及项目所需PPR管材管件和电线电缆。
| 单池配置 | 数量或参数 |
|---|---|
| 排空泵 | 1台,Q=15m³/h,H=15m,N=1.5kW |
| 反冲洗泵 | 1台,Q=15m³/h,H=15m,N=1.5kW |
| 回用泵 | 1台,Q=15m³/h,H=15m,N=1.5kW |
| 浮球液位计 | 2台 |
| 电气控制柜 | 外壳不锈钢,1台 |
| 其他主要配置 | 两布一膜、PP模块、专用支架、地埋一体机、PPR管材管件和电线电缆 |
四、单池2天完成了哪些工作

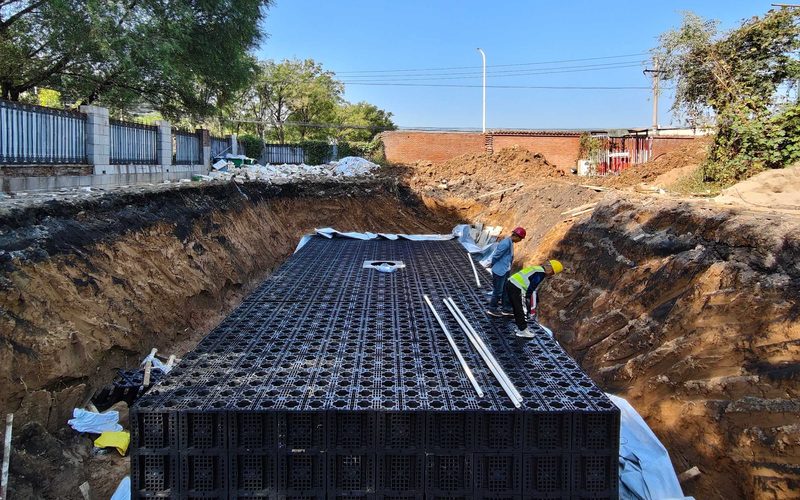

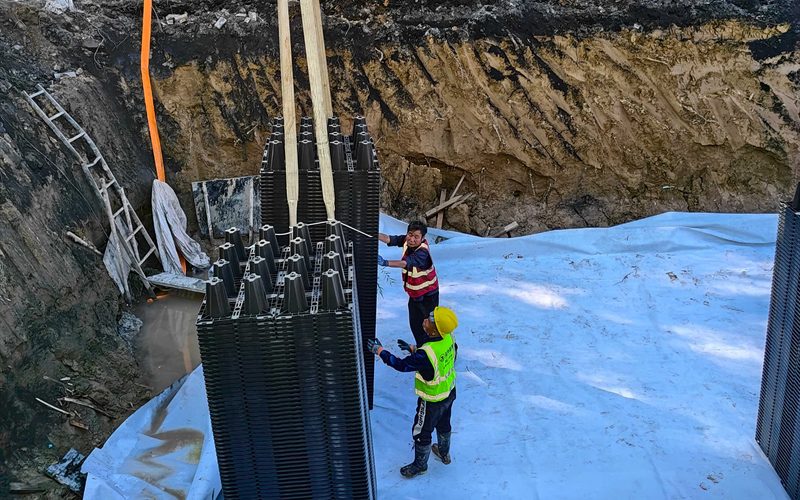

第一天上午:叉车卸车,施工人员先在池底铺设土工布,再由吊车把PP模块分批吊入基坑,减少人工二次搬运距离。模块吊装时按后续拼装顺序落位,并避开已铺设的防渗保护层和预留接口。
第一天下午:工人开始按排布拼装模块,持续检查模块方向、层间连接、卡扣状态、井口和管路位置。现场不是简单追求拼装速度,而是边拼边复核池体边线和顶部平整情况。
第二天:完成剩余模块拼装,安装水泵并铺设反冲洗系统管道,检查配套接口和池体整体状态。丘岳施工范围完成后,等待土建单位砌筑37墙、制作钢筋混凝土顶板并回填。两座池子的安装节奏一致,均用2天完成。

五、地下水位浅,先把作业面积水引走
厂区所在位置地势较低,现场地下水位较浅,也可能叠加前期降雨形成的基坑积水。模块和防渗施工需要相对稳定、基本干燥的作业面,不能让水持续在模块底部和防渗层下方流动。
现场采取的办法是在池体旁边另挖集水坑,把作业面的水引到集水坑内,再使用水泵持续抽排。这样做不是改变项目的永久排水设计,而是为当前安装创造施工条件。抽水期间还要观察来水速度和基底状态,避免刚铺好的土工布、防渗层或找平位置被水流扰动。
六、2#底板不平,为什么必须逐点找平
1#池底板平整,模块落位后连接较顺利。2#池的垫层底板局部不平,实际安装难度明显增加。PP模块底部本身是平整的,如果支承面高低不一,模块就不容易对齐,卡扣两侧可能无法同时卡紧;强行拼接还可能造成卡扣受力异常或断裂。即使勉强铺完,池体上方也可能出现明显拼缝,既影响观感,也说明局部支承状态需要继续处理。
现场处理原则很直接:哪里不平整,就在哪里垫平。施工人员根据实际高差,在模块下方局部使用挤塑板或砖块辅助找平,再重新检查相邻模块的高度、卡扣和顶部连续性。这个做法只记录本项目的现场处理,其他工程仍应优先把混凝土垫层平整度在进场前处理到位,具体找平材料和方法需结合设计、基底情况与现场确认。
本项目四周另有37墙砖墙,顶部设置钢筋混凝土顶板,但这些土建构造不能替代模块安装阶段的找平和连接检查。丘岳仍按模块池自身的安装质量要求逐点调整,完成后再交接土建。
七、现场成型和验收状态

1#池完成模块、设备和管路安装后通过验收,随后土建完成砖墙、钢筋混凝土顶板和回填。2#池同样完成丘岳负责的安装内容并通过验收,砖墙和钢筋混凝土顶板已经完成,目前等待土建回填。两座池子的设备均为独立配置,不能把三台水泵理解为两座池子共用。
现场安装负责人有一句很朴素的话:“验收不完我们也走不了。”对本项目来说,2天不是只把模块摆进池里,而是要把模块连接、局部找平、水泵、反冲洗管路和接口逐项做完,达到本次施工范围的交接验收条件后才能离场。
八、同类厂区项目进场前要核对什么
- 先核对底板:尺寸、标高、平整度和基坑积水情况应在模块进场前检查,减少现场被动找平。
- 明确责任边界:模块、防渗、设备、管路、砖墙、顶板、回填和临时排水分别由谁负责,应写进报价和施工交底。
- 设备按池区分:多池项目要逐座列设备清单,避免把独立泵组、液位计和控制柜误算为共用。
- 为吊装留作业面:叉车卸货位置、吊车站位、模块落点和基坑边安全距离需提前协调。
- 隐蔽前完成复核:模块连接、井口、管路、防渗包覆和设备接口应在砌墙、做顶板及回填前完成检查并留存照片。
如果正在规划类似厂房或园区的PP模块蓄水池,可先准备池体长宽高、进出水标高、地下水情况、底板照片、设备清单和土建分工。丘岳环保可据此核对模块排布、设备配置和安装条件,具体供货与施工范围以双方确认的图纸、清单和合同为准。
