直接回答:本项目是天津市武清区南陈庄、田辛庄、宋台、南商村、北商村城中村改造的配套雨水收集系统,建设两座外形尺寸 9m × 5m × 2m 蓄水池,采用 1000×1000×250mm 黑色 PP 模块拼装,配置弃流装置和截污装置,池体以挤塑板胶带整体缠绕固定。10 月 11 日开工,10 月 13 日下午因下雨停工半天,10 月 14 日完成,两座蓄水池已经完成现场验收。
文中 90m³、180m³ 是按 9m×5m×2m 外形尺寸相乘得到的几何体积,只说明池体外形尺度,不等于有效蓄水量。有效容积以设计图纸、模块排布和项目资料为准。
一、项目概况
项目位于天津市武清区,作业面在基坑内进行,池体完成后处于坑内等待后续回填,现场紧邻改造中的高层住宅。本文只复述已确认事实。
| 项目项 | 已确认信息 |
|---|---|
| 项目名称 | 天津武清区南陈庄、田辛庄、宋台、南商村、北商村城中村改造雨水收集系统 |
| 项目地区 | 天津市武清区 |
| 项目类型 | 城中村改造配套雨水收集 |
| 蓄水池数量 | 2 座,尺寸相同 |
| 单池外形尺寸 | 9m × 5m × 2m |
| 配套系统 | 弃流装置、截污装置 |
| 保护做法 | 挤塑板包裹、胶带整体缠绕粘接 |
| 施工时间 | 2026 年 10 月 11 日开工,10 月 14 日完成;10 月 13 日下午因下雨停工半天 |
| 现场人员 | 现场有 2 名技术员 |
| 验收情况 | 两座蓄水池已经完成现场验收 |
二、蓄水池尺寸与模块配置
两座池体尺寸相同,单池外形尺寸 9m × 5m × 2m,按外形尺寸相乘,单池几何体积约 90m³,合计约 180m³。池体采用 1000×1000×250mm 黑色 PP 模块逐层拼装,模块间通过专用连接件扣合,层间逐层对齐,每层完成后确认平整度。

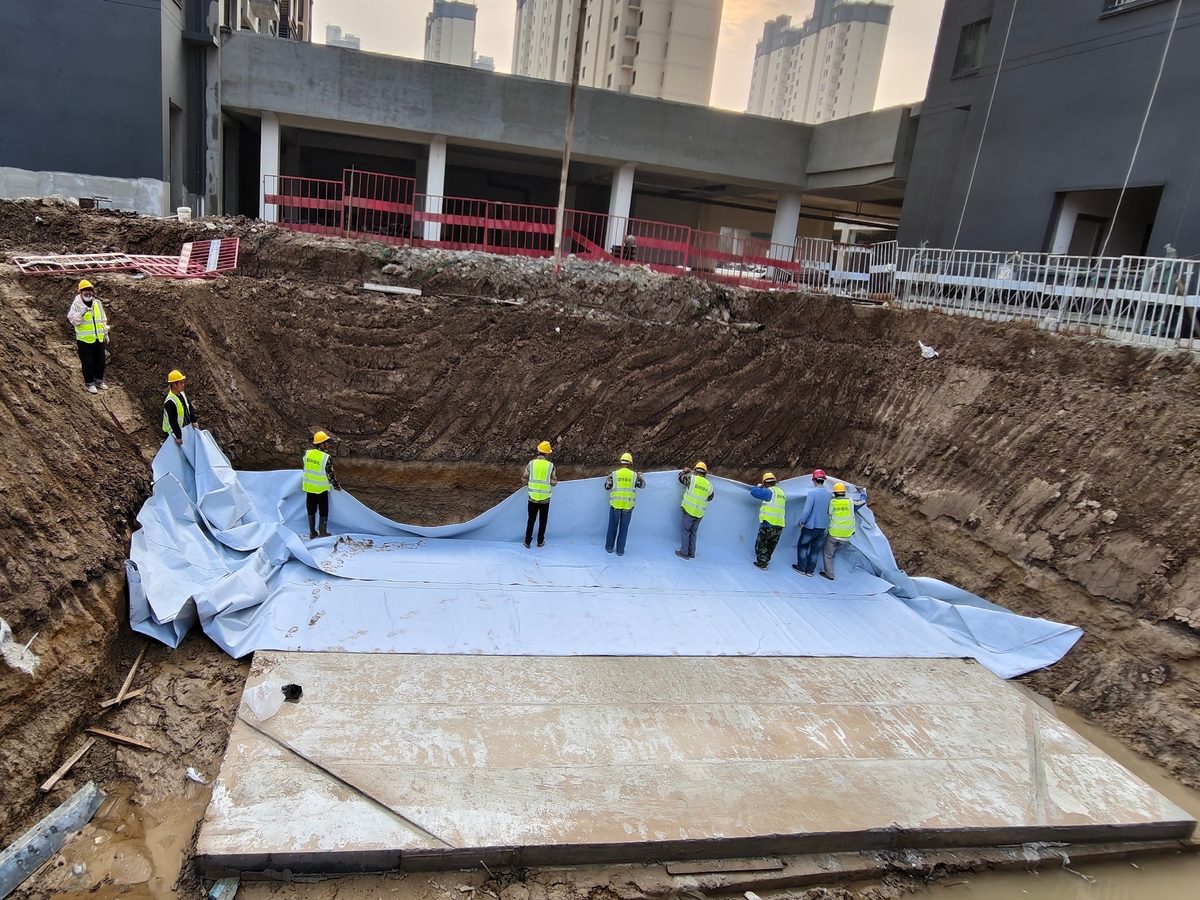

模块自身结构、池内管件与检修口预留都会占用空间,所以本文只按外形尺寸描述池体尺度,不对有效容积作换算。拼装环节的核对要点见PP雨水收集模块怎么安装?按基坑、防渗、排布、回填和验收核对。
三、施工安排与雨天停工
10 月 11 日开工,10 月 14 日完成。13 日下午因降雨停工半天,现场施工安排按实际天气和工序条件调整。现场有 2 名技术员在场配合。工序交接可对照PP雨水收集模块怎么施工?从基坑到回填的流程与交接核对。
四、黑色 PP 模块拼装过程

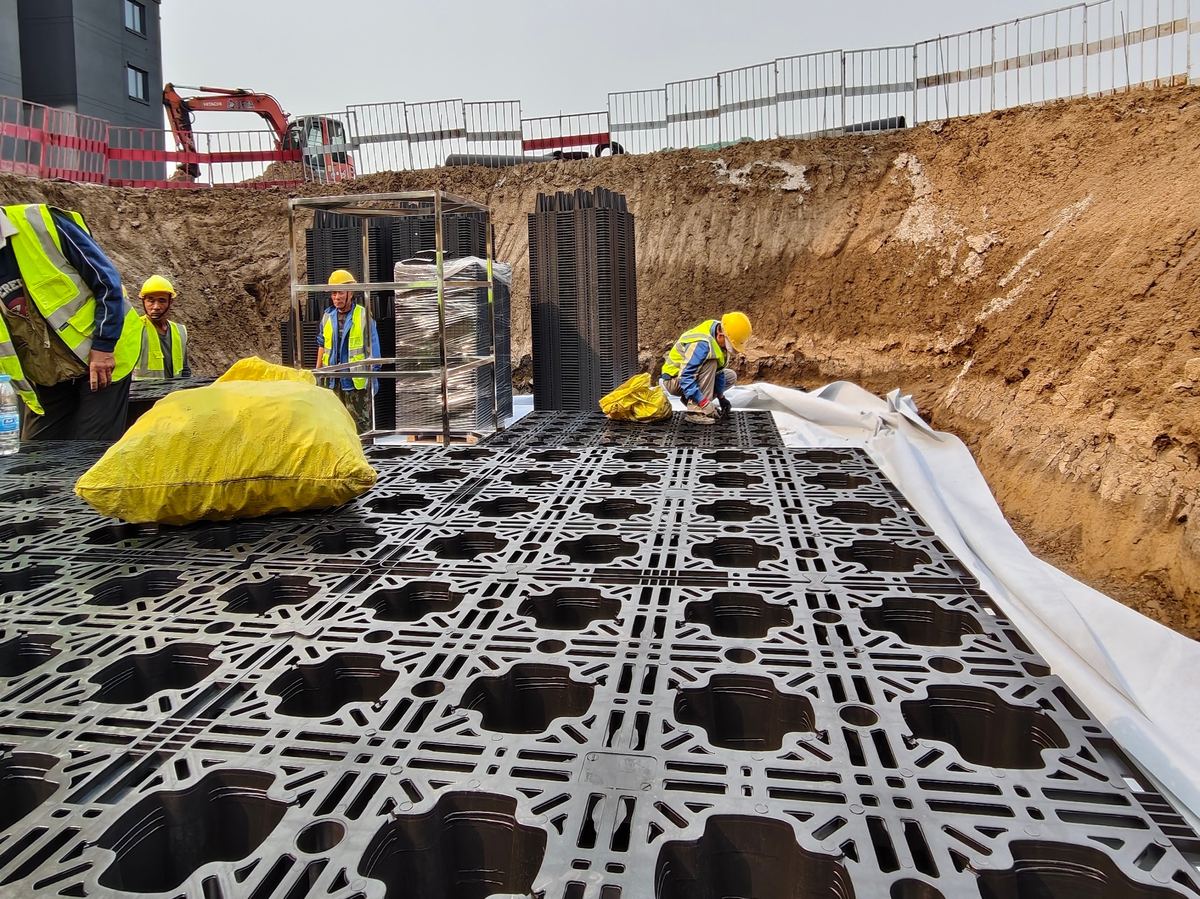

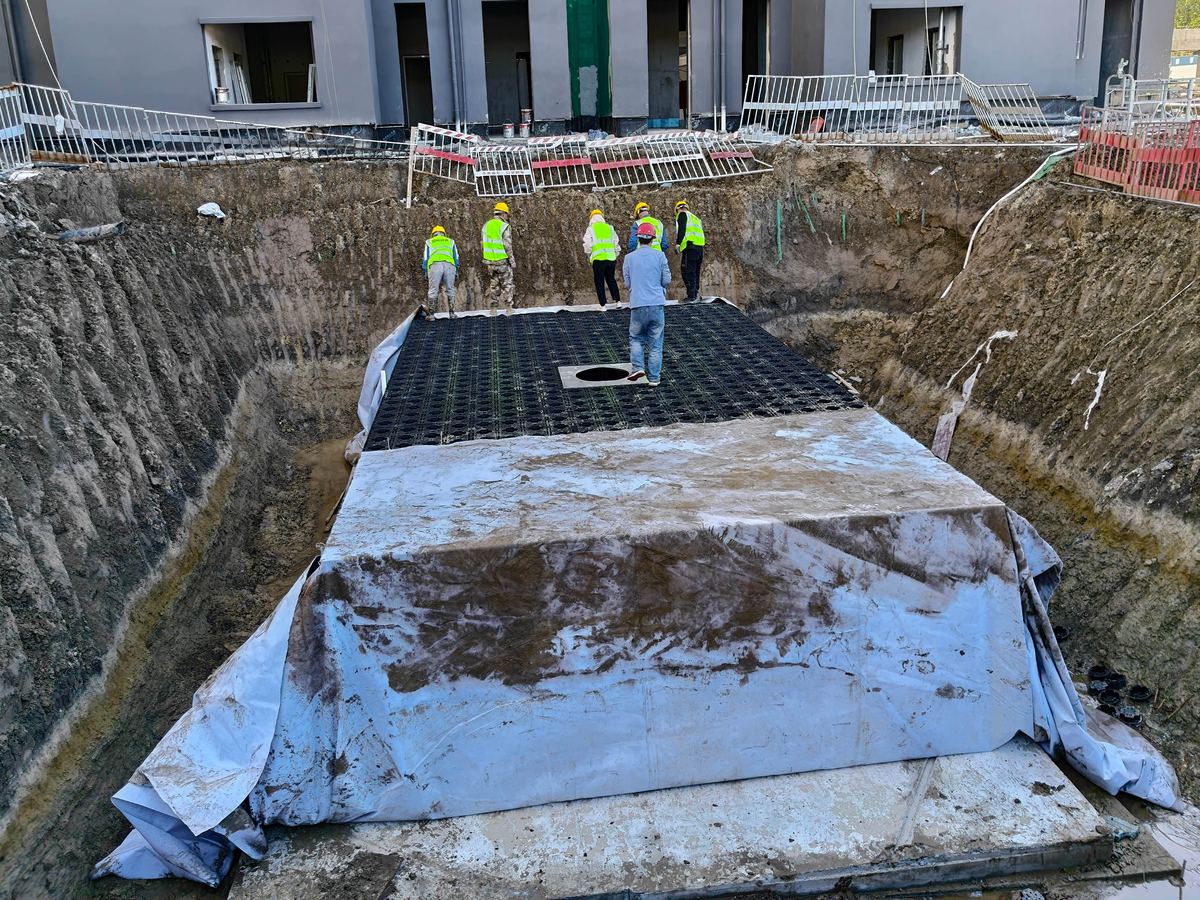

模块到场后转运至基坑就位,按排布从基面逐层展开拼装。拼装到顶面高度时,池顶按预留位置留出圆形检修口。
五、弃流装置与截污装置
本项目配套弃流装置和截污装置:弃流装置负责初期雨水分流,截污装置负责收集较大颗粒杂物,两者构成收集端预处理。装置型式与安装位置按项目设计资料执行,本文不对处理能力作说明。收集端这几道环节的取舍,见延伸阅读中的水质处理专题。
六、挤塑板包裹与胶带整体固定

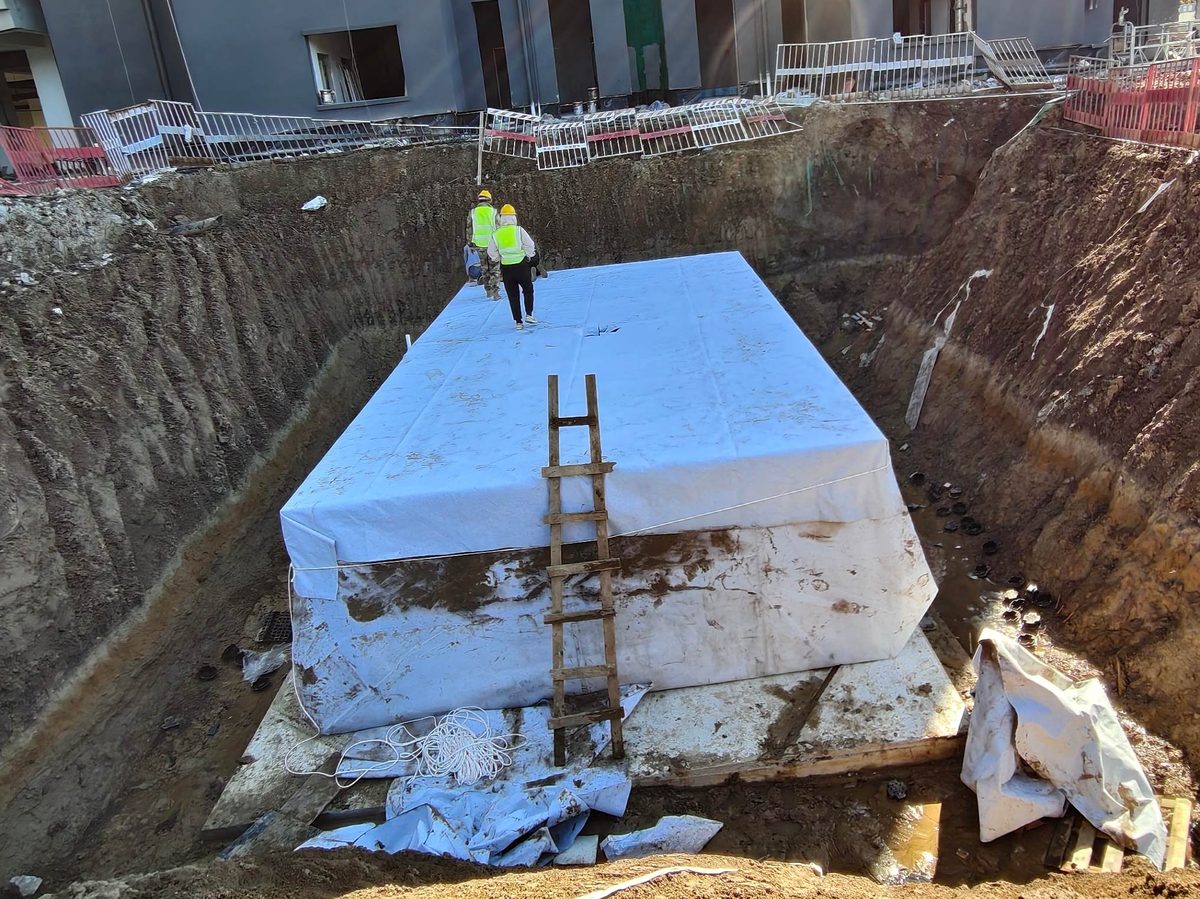

池体完成后外侧用挤塑板包裹保护:板按四周立面铺设,板间用胶带缠绕并粘接固定,形成整体包覆,让板与模块外表面贴紧、板缝不留空隙。两座池体分别完成包覆,回填前保持这种保护状态。保护层原理见延伸阅读中的防渗专题。
七、两座池体完成现场验收

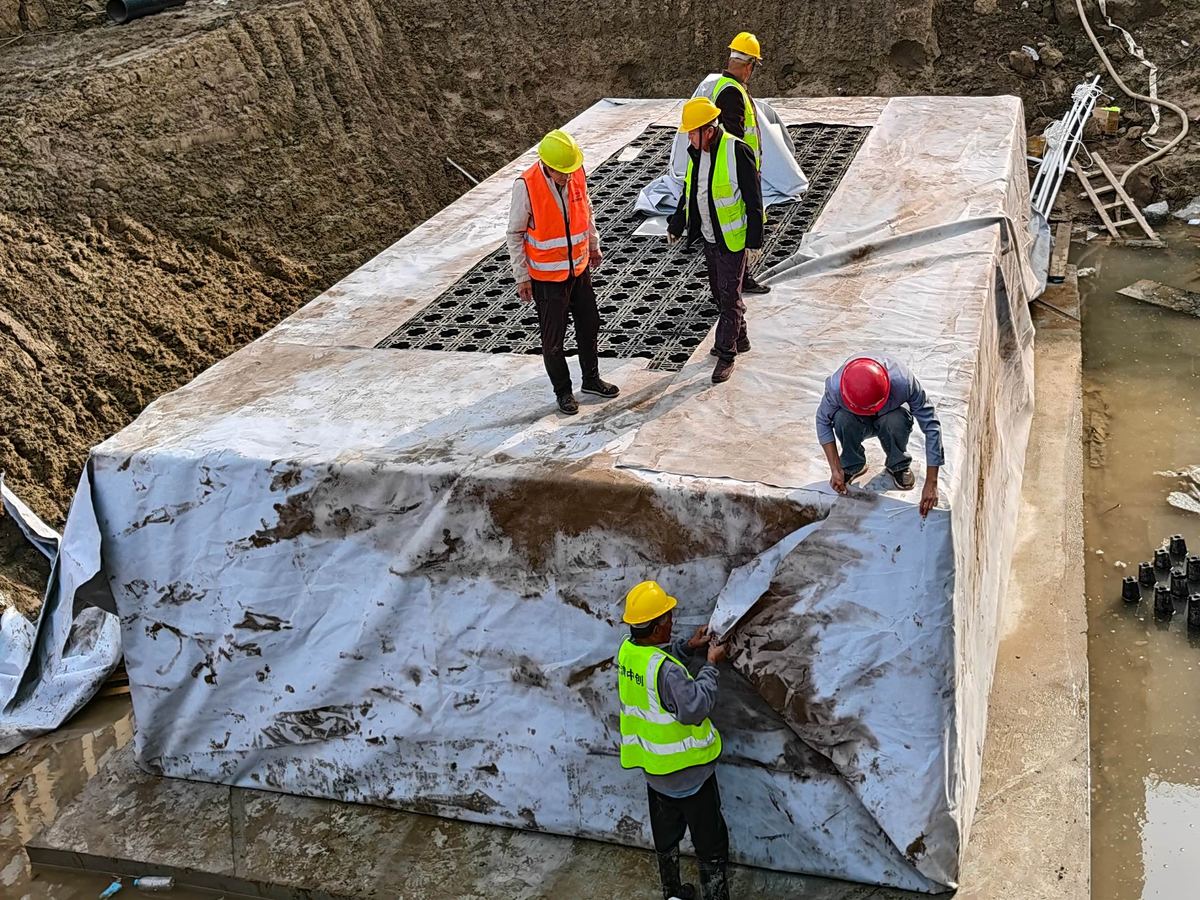

两座蓄水池已经完成现场验收。现场人员对池体整体状态、包裹固定和预留位置逐项检查,对包覆外表面与棱角重点核对,池顶作业面一并查看。本文的验收表述仅限这一事实,不涉及其他类型验收结论,也不代表项目整体交付状态,PP模块蓄水池施工验收标准——各阶段检验要点与合格判定依据,各阶段要核对的内容都在这篇。
八、河北丘岳环保承担的工作
河北丘岳环保科技有限公司在本项目中承担产品供应与现场安装配合:供应 1000×1000×250mm 黑色 PP 模块,完成排布核对与现场拼装配合,并配合池体完成后的挤塑板包裹、胶带固定和现场检查。项目配置的弃流、截污装置及其接口以项目资料为准。本项目不涉及设计出图、审图或施工总包,本公司也不是验收主体;设计、总包与验收组织方按项目实际资料执行。
九、项目经验总结
从本项目现场情况看,有三点值得记录:模块规格与池体尺寸提前对应,层数与排布方向在放线阶段确认;现场人员和工序安排需要结合池体条件协调;雨天施工要预留停工和复查安排。这些经验只针对本项目条件,其他项目条件不同不能照搬。
常见问题
这个项目的蓄水池能装多少水?
90m³ 和 180m³ 是按 9m×5m×2m 外形尺寸相乘得到的几何体积,不是有效蓄水量。有效容积以设计图纸、模块排布和项目资料为准。
两座池子是一次做成的吗?
10 月 11 日开工,14 日完成,13 日下午因下雨停工半天。连续作业还是分段推进要看现场排布,本文只写已确认的日期和雨天停工情况。
验收结论是什么范围?
已确认的事实是两座蓄水池已经完成现场验收。组织方、依据资料和结论范围以项目实际记录为准。
延伸阅读
- 闭水排查顺序,见PP模块蓄水池闭水试验不合格怎么办?排查顺序和修复方法。
- 验收资料与检查项,见PP模块蓄水池怎么验收?从资料到回填的检查清单。
- 同类工程案例索引,见PP模块雨水收集工程案例索引|按城市场景容量查找。
- 收集端预处理与水质处理,见雨水收集系统水质怎么处理?弃流、过滤、沉淀和消毒怎么选。
- 池体保护层做法原理,见PP模块雨水收集系统防渗施工——土工布与防渗膜正确铺设方法。
来源说明:本文依据项目现场照片与项目资料整理,只复述已确认的施工事实。天津武清区两座 9m×5m×2m 黑色 PP 模块蓄水池的施工过程与验收情况,河北丘岳环保科技有限公司按项目资料整理成篇。
