河北丘岳环保科技有限公司工程咨询:15030809859
当前位置:首页 >> 问题解答 > PP雨水收集模块施工需要多长时间?影响工期的因素与阶段划分

PP雨水收集模块施工需要多长时间?影响工期的因素与阶段划分

PP模块蓄水池施工没有统一的固定天数,工期由池容与模块数量、地质与地下水位、天气、材料到货和验收排期共同决定。本文按阶段说明各自的时间弹性,列出最容易拖工期的环节,并给出把工期从估算变成可排计划所需的资料清单,供开工前排关键路径时逐项核对。
本文目录

    直接回答:PP模块蓄水池没有统一的施工天数。整体工期由蓄水容量与模块数量、场地与地质条件、地下水位与降水安排、天气、材料到货和验收排期共同决定,同样的池容在两个项目上的时间可能相差很大。比记一个总数更有用的做法,是按阶段看各自受什么影响,再把关键环节排进施工计划。

    先分清两件事

    模块拼装快,不等于整体工期短。拼装只是其中一段,基坑、垫层、防渗、回填、调试和验收环节与池型关系不大,真正拉开项目之间差距的,往往在场外条件与衔接安排。

    一、工期由哪些因素决定

    同样规模的两个项目,工期不同通常是下面这些因素在起作用。核对时可以逐行问自己:这一项在本项目上是什么状态。

    因素怎么影响工期口径来源
    容量与模块数量数量越多,拼装与回填工作量越大,转运距离也变长设计图纸与材料表
    场地与地质场地狭窄、地质软弱时要换填或支护,土建时间拉长地勘报告与施工方案
    地下水位水位高需要降排水,开挖与垫层都要等基面受控地勘资料与降水方案
    天气与季节降雨影响基坑与回填,低温影响焊接与压实作业当地气候与施工方案
    到货与交叉作业模块到场晚或工作面被占用,拼装段只能顺延供货安排与总进度计划
    验收与调试闭水试验、设备调试需要排期,决定收尾时间验收计划与各方约定

    二、各阶段的时间弹性来自哪里

    与其问每个阶段固定几天,不如看每个阶段的时间弹性来自哪里。施工准备看进场条件与测量放线的进度;基坑开挖看土方量、地质与支护方式;垫层与防渗看材料到场时间和基面干燥程度;模块拼装本身节奏快,主要受场地转运条件影响;回填看压实要求与天气窗口;闭水试验与验收看排期。各阶段的合格标准与检验要点,可对照PP模块蓄水池施工验收标准——各阶段检验要点与合格判定依据逐项核对,阶段验收能不能按计划通过,直接影响下一阶段什么时候能开始。

    三、哪些环节最容易拖工期

    从现场情况看,拖工期的大多不是拼装:一是材料到场晚,基坑开挖完成而模块还在路上;二是地下水位没有按方案降到位,基底泡水后要晾晒甚至换填;三是交叉作业,工作面被其他专业占用,拼装只能断续进行;四是天气窗口没抓住,连续降雨影响回填和压实。这些环节都可以提前安排,关键是在开工前把到场时间、降水方案和场地移交条件落实下来。

    模块的运输与到场衔接是其中一个可以主动控制的环节,做法见PP雨水收集模块怎么运输到工地?,把到货节点对上开挖完成时间,拼装段就能连续作业。

    四、与混凝土池的工期差异怎么看

    与混凝土池相比,PP模块方案省去了支模、绑筋、浇筑和养护,湿作业少,受养护龄期的制约也小,这是很多工期紧张的项目选它的原因。但基坑、垫层、回填和验收这些土建与程序性环节,两种池型都要做,时间上相差有限。整体工期差异主要来自结构本体施工,不宜外推成一个固定比例,具体仍要看项目的土建条件和验收安排。

    五、把工期聊清楚需要哪些资料

    想把工期从「大概多久」变成「可以排进计划」,需要几份基础资料:蓄水容积与池体尺寸、地勘与地下水位资料、场地进场条件、模块到场计划、降水与支护方案,以及验收与调试的排期。厂家可以根据池容和规格给出模块数量与拼装工作量的参考,排程方法本身可对照PP雨水收集模块施工周期怎么排?从进场条件到验收的排程方法,先排关键路径,再谈总时长。

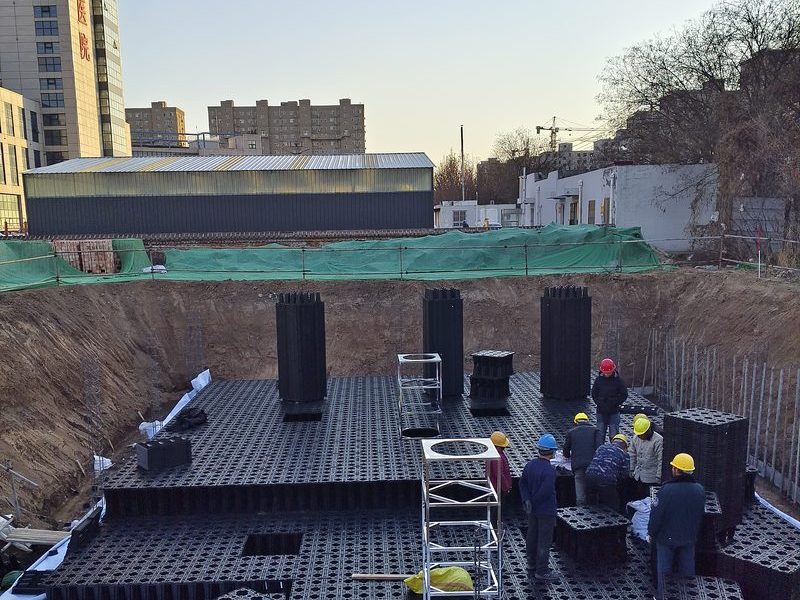

    池体完成包覆、管材就位的收尾阶段现场
    池体完成包覆、管材就位,进入收尾阶段:从拼装到收尾,各阶段的时间弹性不同,排计划时要分别对待。

    常见问题

    模块安装本身大概要多久?

    拼装环节的作业时间主要取决于模块数量、场地转运条件和作业人数,它是整个工期里节奏较快的一段,但不宜单独拿出来代表整体工期,基坑、防渗、回填与验收同样占用时间,少了哪段都交不了工。

    为什么同样的池容,工期差别很大?

    差别主要在场外条件:地质与水位决定土建做法,天气决定可作业窗口,到货与交叉作业决定拼装能不能连续进行。池容只决定工作量,不决定快慢,两个项目的可比性要看条件是否接近。

    工期能不能写进合同?

    可以按阶段写节点,但把总工期写成固定天数并不稳妥,因为其中多个环节受天气和第三方工作影响。常见做法是把各方职责与移交节点写清楚,工期随实际条件调整,并约定调整程序。

    雨季施工会拖很久吗?

    取决于降雨频率和排水安排。措施得当的项目雨季也能连续作业,核心是基坑排水和回填土含水率控制,相关做法可参考雨季施工专题,提前把排水设施和覆盖材料备齐。

    延伸阅读

    影响施工工期的因素与阶段划分,河北丘岳环保科技有限公司已汇总成文,供排计划前核对,具体节点安排以项目施工组织设计和合同约定为准。

    做雨水收集系统设计前,甲方需要准备哪些资料?

    什么项目需要配建雨水收集设施?先分清三类依据和判断顺序

    雨水收集模块报价怎么核对?先拆清规格、数量、配套和服务边界

    雨水收集池水泵怎么选?流量按12小时排空,清水池和设备间如何配置
