直接回答:雨季施工PP模块蓄水池,核心是应对三件事:基坑积水、已安装未回填模块的漂浮风险、回填土含水率偏高。排水设施提前布置、空池阶段落实抗浮措施、回填看土的含水率再作业,做到这三点,雨季可以正常施工;暴雨等极端天气应停工,人员撤出基坑。判断依据以施工方案和当日天气为准,不凭感觉抢工期。

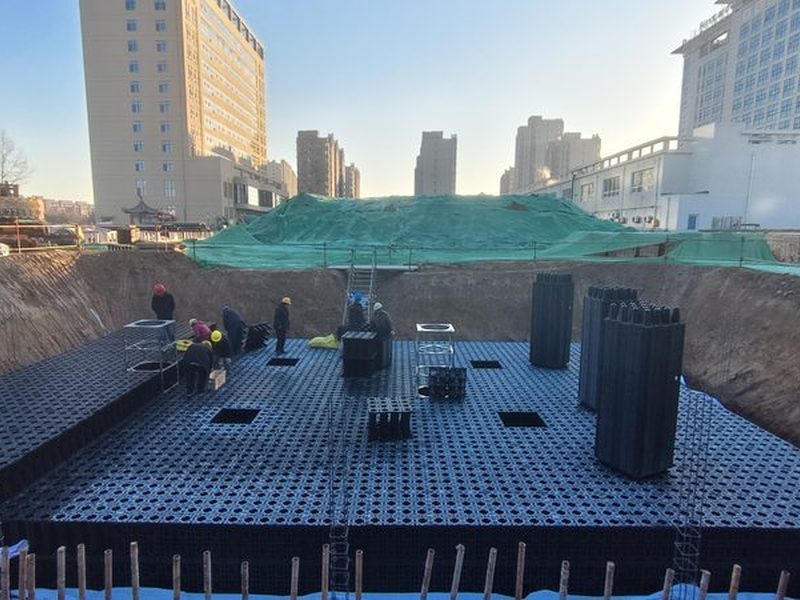

模块空腔多、密度轻,基坑积水时未回填的池体会像船一样受浮力。防漂浮不是雨季才想的事,空池阶段就要有措施,回填到设计高度之前风险一直存在。
一、雨季施工的三个风险
雨季的问题集中在水上面,但水的三种影响方式不同,应对方向也不同。
| 风险 | 后果 | 应对方向 |
|---|---|---|
| 基坑积水 | 基底泡软、垫层无法施工、边坡受浸 | 排水沟、集水井与水泵提前布置,持续抽排 |
| 模块漂浮 | 已装未回填的池体上浮移位,防渗层被拉损 | 按专项方案落实抗浮措施,加快回填闭合 |
| 回填土过湿 | 含水率超标,压实达不到要求,日后沉降 | 覆盖防雨、翻晒或换料,达标后再回填 |
二、基坑排水怎么安排
排水设施要在雨季到来之前布置好,而不是下雨了再想办法。常见做法是坑内四周设排水沟、间隔设集水井,配足水泵并留备用;坑顶设挡水坎和截水沟,防止地面水灌入;边坡覆盖防护,减少冲刷。抽出来的水排到场地排水系统,不能回渗到基坑周边。已安装模块但未回填的时段是风险集中的窗口,这段时间的排水保障要格外留意。
三、防漂浮:空池阶段怎么办
模块池在回填到设计高度之前,抗浮问题一直存在,雨季积水会让浮力陡增。常见做法是按专项方案向池内注水,使池内外水位保持平衡,抵消浮力;同时关注池体周边水位变化,降水与回填进度配合安排。抗浮的核算与措施由设计给出,施工方按方案执行并记录水位,地下水位高场地的抗浮与降水核对要点,见地下水位高时PP模块蓄水池怎么做?抗浮与施工降水核对。
四、雨天各工序的取舍
雨天不是所有工序都停,也不是都能做,按工序分开判断。模块拼装本身受雨影响小,小雨天可以继续,但注意搬运防滑和坑边安全;防渗膜焊接对基面干燥要求高,雨天和基面潮湿时不应施焊,HDPE膜的作用与焊接要求见HDPE防渗膜在雨水收集系统中的作用是什么?;回填受含水率制约,雨水浸泡过的土不能直接回填,材料选用与保护要求见PP雨水收集模块回填用什么材料?先核对材料性质、顺序和保护要求。混凝土垫层浇筑要避开降雨时段,已浇部位做好覆盖。
五、雨后恢复与记录
降雨停后按顺序恢复:先排水,再检查边坡与基底状态,确认基底未泡软、支护无异常后恢复作业;被泡软的部位按方案处理后再施工。每次降雨的排水情况、基底状态和处置措施都应记录,这些记录既是过程资料,也是后续验收和质量追溯的依据。雨季施工的组织安排做得好不好,看的就是这些准备和记录。
常见问题
小雨天能继续拼装模块吗?
一般可以,拼装本身不依赖干燥基面,但要防滑、防坑边坍塌,人员穿戴和坑内通道要安全。涉及焊接的工序不在此列,焊接要等基面干燥。
暴雨来临前要做什么?
按方案停工避险:人员撤出基坑,检查泵和电源,核对了空池阶段的抗浮措施是否到位,可覆盖的部位加以覆盖。暴雨过后先排水、再检查,确认安全后复工。
被雨水泡过的回填土还能用吗?
看含水率。过湿的土应翻晒或掺干料,回到允许区间再回填;来不及处理的,可先停回填或换用合格料。湿土强行回填压实,日后沉降风险高,返工代价更大。
池体周边积水有什么影响?
坑外积水会抬高地下水位、加大空池浮力,还可能浸泡边坡。发现坑外积水要及时引排,同时核对池内注水措施是否在按方案执行。
延伸阅读
- 各工序对天气的条件要求逐项怎么看,见PP雨水收集模块各工序对天气有什么要求?拼装、焊接与回填的天气条件。
- 回填的工艺与压实要求,见PP模块回填施工技术规范——材料选择、分层工艺与压实标准。
河北丘岳环保科技有限公司把雨季施工的应对要点整理成文,供开工前布置排水与抗浮措施时参考,具体做法以项目施工方案为准。
