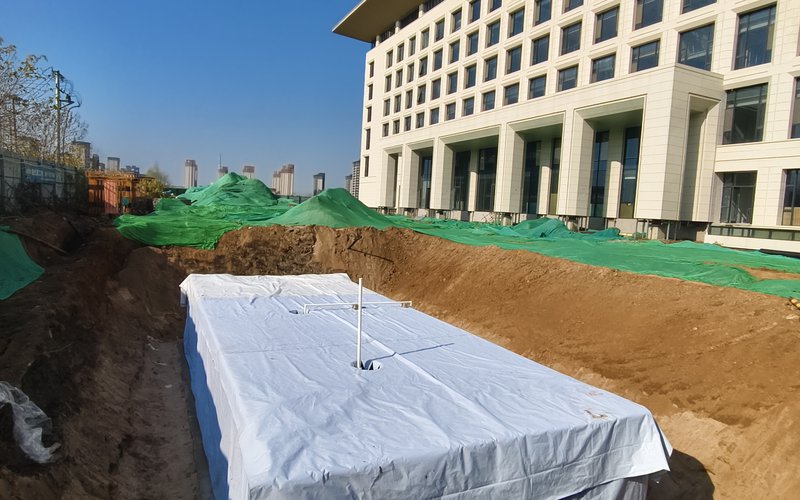

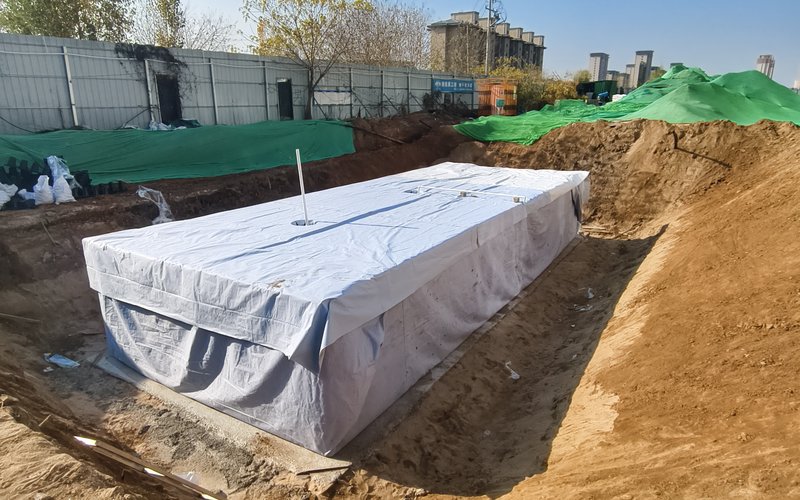

南京市江北新区某主干道(双向6车道,日均车流量3.5万辆)进行海绵化改造,需在道路绿化带下方建设250立方米PP模块雨水调蓄池。项目最大的挑战是:施工期间不能中断交通,只能利用夜间和周末施工。
交通不能断。该道路是江北新区连接主城区的主要通道,全天候车流量大。完全封路施工不现实,必须在保证交通的前提下完成基坑开挖、模块安装、回填恢复。
地下管线密集。道路下方有给水管、燃气管、电力电缆、通信光缆等8类管线,管线迁改协调难度大。部分管线无法迁改,只能在施工中保护。
工期要求紧。业主要求在2026年6月汛期前完工,确保雨季能发挥调蓄功能。从进场到完工只有45天。
半幅施工。将道路分为南北两半幅,先施工北半幅(占用2条车道+1条绿化带),南半幅保持双向4车道通行。北半幅完成后恢复路面,再施工南半幅。每半幅施工周期20天。
钢板铺盖。基坑开挖后,在基坑上方铺设20mm厚钢板作为临时路面,保证车辆正常通行。钢板下方用型钢支撑,支撑间距3米。车辆通过时产生的振动不会影响坑内模块安装。

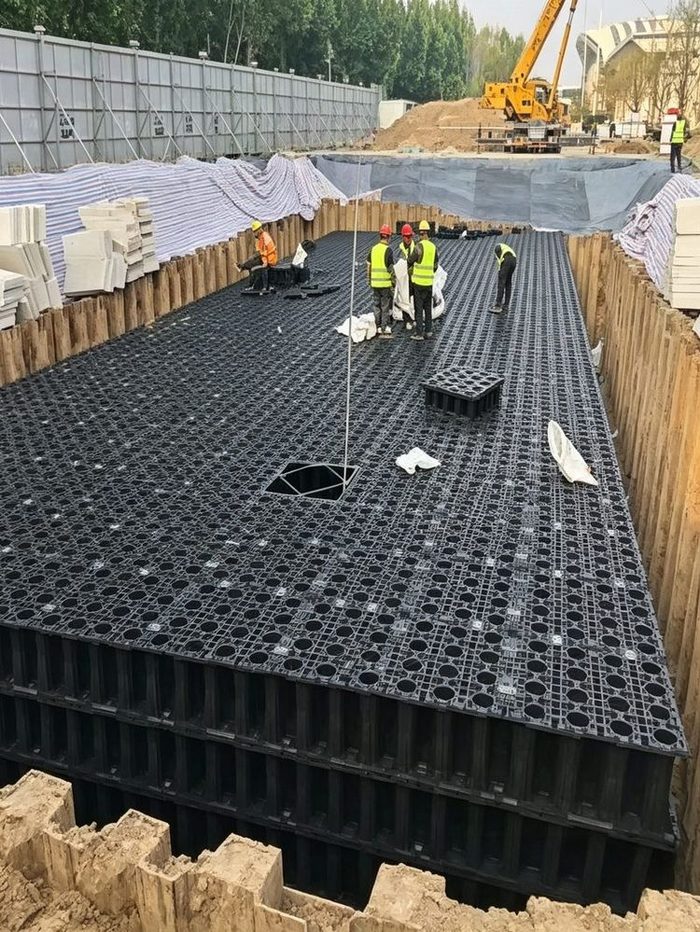

夜间施工。基坑开挖和模块安装安排在夜间22:00-次日6:00进行(噪音较大的工序)。白天只进行回填和路面恢复等低噪音工序。施工区域设置反光锥和警示灯,确保夜间行车安全。
管线保护。无法迁改的管线在基坑内用悬吊保护,采用48mm钢管做悬吊梁,每2米设一道。管线两侧各留500mm操作空间,严禁机械碰撞。
| 参数 | 数值 |
|---|---|
| 调蓄池容积 | 250立方米 |
| 模块型号 | 1200×600×300mm(45吨/m³) |
| 道路等级 | 城市主干道,双向6车道 |
| 日均车流量 | 3.5万辆 |
| 施工方式 | 半幅施工+钢板铺盖 |
| 夜间施工时段 | 22:00-次日6:00 |
| 总工期 | 42天 |
| 交通影响 | 缩减为双向4车道,无中断 |
项目在42天内完工,比计划提前3天。施工期间道路保持双向4车道通行,未发生一起交通事故。调蓄池在2026年汛期投入使用,成功应对了3场暴雨(最大日降雨量87mm),道路积水深度从改造前的30cm降低到5cm以内。南京市建委将该项目列为市政道路海绵化改造示范工程。
