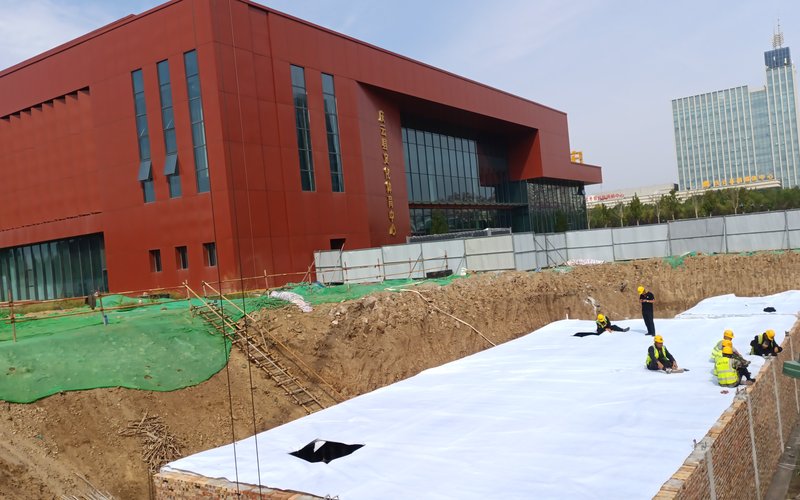

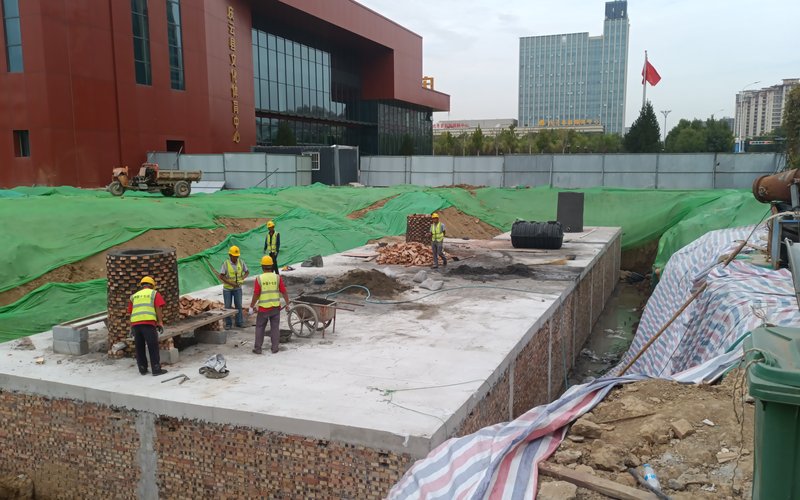

沈阳市浑南区某住宅小区,总住户1200户,地上17层住宅楼6栋。小区按照辽宁省海绵城市建设要求,需建设200立方米PP模块雨水收集系统,收集屋面和道路雨水用于绿化灌溉。项目工期紧张,必须在2025年冬季完成蓄水池施工,次年春天投入使用。
极端低温。沈阳12月平均气温-15℃,极端最低可达-30℃。PP模块虽然耐低温性能好(脆化温度-10℃以下),但防渗膜在低温下会变硬变脆,焊接质量难以保证。回填材料如果含水率过高,冬季冻胀会把蓄水池顶起来。
冻土深度大。沈阳标准冻土深度1.2米,蓄水池底板在冻土线以下,但回填层和覆土层大部分在冻土线以上,冻融循环可能导致结构变形。
混凝土养护困难。蓄水池底板需要浇筑150mm厚C25混凝土垫层,低温下混凝土强度增长慢,养护周期长。
防渗膜焊接。选择日气温高于-10℃的时段进行焊接(通常在上午10点到下午3点)。焊接前用热风枪对膜面预热到5℃以上。焊缝检测频率从常规的每100米1组增加到每50米1组。
回填材料。全部使用级配砂石(含水率≤3%),不用普通土方回填。砂石在低温下不会冻胀,排水性好,能有效保护模块和防渗膜。回填分层夯实,每层厚度不超过300mm。
保温措施。蓄水池顶部覆土完成后,额外覆盖50mm厚挤塑板保温层,再铺200mm厚碎石排水层。春季解冻后拆除保温板。
混凝土底板。采用早强型混凝土,掺加防冻剂,浇筑后覆盖保温棉被养护7天。养护期间测温,确保混凝土内部温度不低于5℃。
| 参数 | 数值 |
|---|---|
| 蓄水池容积 | 200立方米 |
| 模块型号 | 1000×1000×250mm(40吨/m³) |
| 模块数量 | 800块 |
| 基坑深度 | 3.0米 |
| 冻土深度 | 1.2米 |
| 回填材料 | 级配砂石,含水率≤3% |
| 保温层 | 50mm挤塑板+200mm碎石 |
| 施工温度 | -15℃~ -5℃ |
| 施工周期 | 22天 |
蓄水池在2025年12月底完工,2026年春季解冻后检查,模块无变形、防渗膜无破损、覆土层无沉降。经过2026年夏季暴雨考验,系统运行正常。这是沈阳浑南区首个冬季施工的PP模块蓄水池项目,证明了PP模块在东北寒冷地区冬季施工的可行性。
