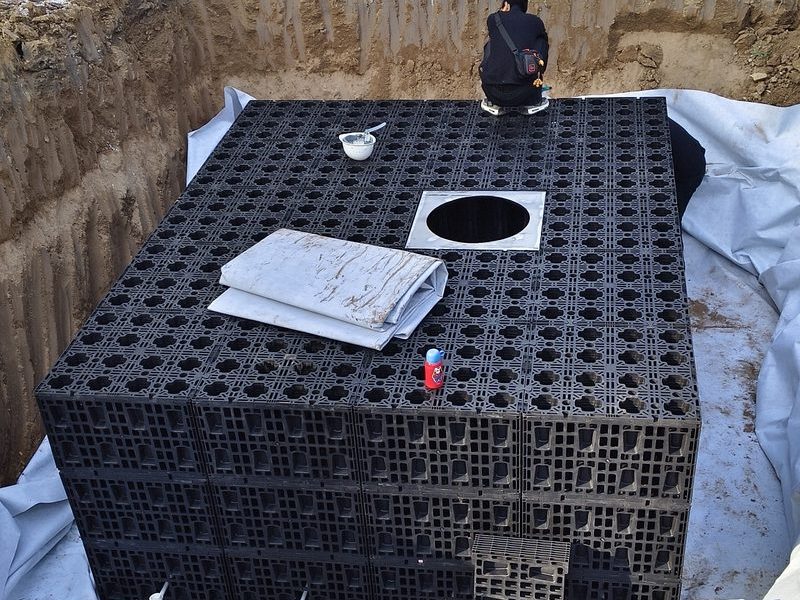

直接回答:PP模块安装对天气的要求要按工序分开看:模块拼装受天气影响小,小雨天一般可以作业;防渗膜焊接对基面干燥要求高,潮湿基面不应施焊;回填受土的含水率与冻土制约;吊装受风力影响。与其问「这种天气能不能施工」,不如逐工序核对天气敏感点,能不能作业由施工方案与当日条件判定。
模块材料本身的温度适应范围以检测报告为准,这是一回事;某一工序在当下天气能不能做、做出质量来,是另一回事。两件事混在一起谈,容易出现「材料没问题就一定能干」的误判。
一、为什么逐工序看天气
同一个工地、同一种天气,不同工序的可行程度差别很大。下表把主要工序的天气敏感点和判定来源列在一起,安排作业前逐行核对。
| 工序 | 天气敏感点 | 判定来源 |
|---|---|---|
| 模块拼装 | 受雨影响小,注意搬运防滑与坑内安全 | 施工方案 |
| 防渗膜焊接 | 基面须干燥,潮湿与降雨时段不应施焊 | 防渗专项方案 |
| 混凝土垫层 | 避开降雨时段,已浇部位覆盖养护 | 施工方案与气象预报 |
| 回填压实 | 土的含水率偏高偏低都压不实,冻土不得使用 | 回填方案与检测要求 |
| 吊装转运 | 大风天气影响吊装安全与膜面稳定 | 吊装方案与安全规定 |
二、模块拼装:雨、风、温各自影响什么
拼装是人工为主的工序,对天气的要求不高。小雨天可以继续拼装,重点是防滑、防坑边坍塌,人员防护到位;中雨以上宜暂停,人员与设备撤到安全位置。风力大时主要影响吊运和膜面,吊装作业按安全规定执行,不凭经验抢工。气温对模块材料的影响以产品检测报告为准,低温下材料韧性变化、搬运方式调整等注意事项,按专项方案执行。
雨季连续施工时的基坑排水、抗浮等整体安排,属于施工组织问题,雨季施工专题里有展开,见PP雨水收集模块雨季施工怎么办?拼装安排服从整体组织。
三、防渗膜焊接:干燥是硬条件
防渗膜焊接是天气要求高的一环。焊接面的干燥程度直接影响焊缝质量,降雨时段和基面潮湿时不应施焊,雨后要等基面晾干、清理干净再作业;局部分段施工时,可以把焊接安排在天气稳定的窗口集中完成。低温环境下的焊接工艺参数调整属于专业施工范围,由防渗队伍按专项方案执行。焊接质量与膜材作用的关系,可参考HDPE防渗膜在雨水收集系统中的作用是什么?
四、回填:含水率与冻土
回填对天气的敏感点在土的状态上。降雨会抬高含水率,过湿的土压不实,需要翻晒或换料;过干的土要洒水闷料后再夯。冬季施工还有冻土问题:冻土块不得作为回填料,回填作业的含水率控制与分层做法见PP模块回填施工技术规范——材料选择、分层工艺与压实标准。回填能不能压到位,天气窗口比机械能力更关键。
五、停工与复工怎么判定
天气原因的停工与复工要有判定,不能靠现场临时商量。常见做法是在方案里写清各工序的作业条件,当日由施工负责人对照判定并记录;中雨以上、大风、基面未干等情形暂停对应工序,恢复前先检查基坑、基面与已完成部位的状态。低温条件下能否开工的判定与停工检查要点,见PP模块蓄水池冬季能施工吗?低温条件与停工检查,判定逻辑与雨季复工一致。
常见问题
小雨天能焊接防渗膜吗?
不应施焊。焊接面的干燥程度直接决定焊缝质量,降雨时段和潮湿基面施焊容易出现假焊、漏焊,渗漏后排查代价高。把焊接安排到天气稳定的窗口集中完成更稳妥。
冬天能不能施工?
能不能开工作业面,取决于气温、基面状态和方案安排,需按判定条件核对后决定,冬季施工的判定与停工检查有专门的方法,不在本文展开,按上面第五节的指引核对即可。
大风天气影响哪些工序?
主要影响吊装转运和防渗膜铺设,膜面受风面积大,大风时容易兜风移位甚至损伤。吊装按安全规定执行,膜面作业等风力回落再安排,人员安全放在工期的前面。
气温对模块本身有影响吗?
材料的温度适应范围以产品检测报告为准,项目所在地的气候条件是否满足要求,在选型阶段就应核对。施工层面的注意事项按专项方案执行,不凭对材质的印象下结论。
延伸阅读
- 拼装各环节的动作与流程,见PP雨水模块拼装施工怎么做?基坑、垫层、防渗、回填和闭水流程。
- 北方低温环境下的施工注意事项,见PP模块冬季施工北方低温环境施工注意事项。
河北丘岳环保科技有限公司把各工序的天气条件整理成文,供安排作业窗口时逐项核对,能否作业以施工方案与当日现场条件判定为准。
